雙流區第一人民醫院遷建工程PPP項目工程簡報(2018年第5期總第24期)

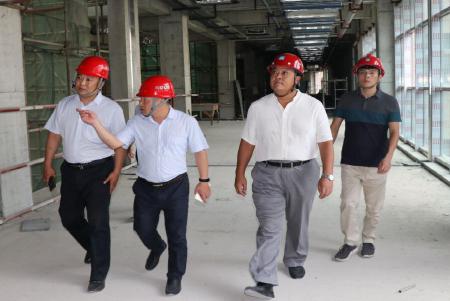

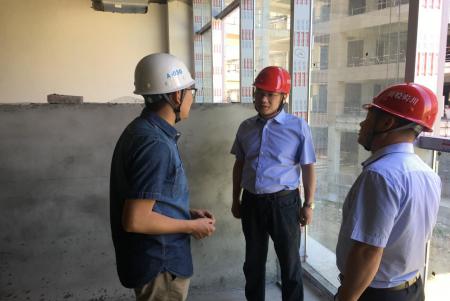

一、項目進展情況項目目前受“入庫”影響,項目進度推進緩慢。1、住院樓外牆石材幕牆基層龍骨安裝和保溫層安裝完成100%,外牆石材安裝完成92%,外牆通窗玻璃安裝完成90%。内牆走廊樹脂闆安裝完成35%。衛生間和盥洗間防水完成90%。2-9層地面基層完成100%。2、醫技樓外牆石材幕牆基層龍骨安裝和保溫層安裝完成85...
