一、綜合報道
3月29日,集團公司總會計師、川投興川建設公司董事長鄭世紅、集團财務部經理黃勁、副經理葉光明組成的反“三違”安全月檢查小組到川投雙流片區PPP項目公司檢查督導 “反三違”安全生産工作開展情況。檢查組認真聽取了項目公司關于雙流區醫院PPP項目、怡心湖片區市政道路一期工程PPP項目、天府新區信息安全産業園配套基礎設施工程PPP項目最新的工程進度情況及開展“反三違”安全月活動開展情況的彙報,并對項目公司的安全生産責任制、安全文件傳達學習、安全生産目标責任書、隐患排查整改、應急管理措施、“反三違”實施方案等相關資料進行了仔細檢查。随後鄭總一行在項目公司班子成員及相關人員陪同下對項目建設工地安全管理情況進行了現場檢查,并對下一步項目安全生産工作提出了要求。
二、項目進展情況:

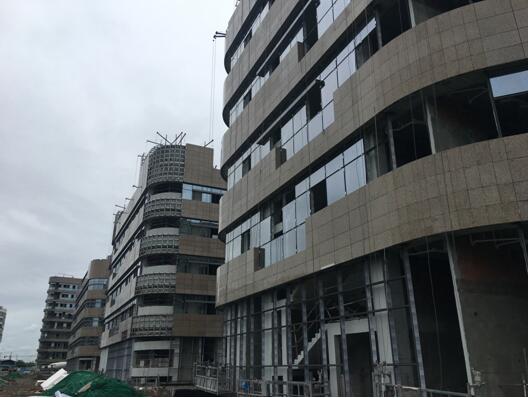

1、住院樓外牆石材幕牆基層龍骨安裝和保溫層安裝完成100%,外牆石材安裝完成90%,外牆通窗玻璃安裝完成90%。内牆走廊樹脂闆安裝完成30%。衛生間和盥洗間防水完成90%。2-9層地面基層完成100%。
2、醫技樓外牆石材幕牆基層龍骨安裝和保溫層安裝完成80%,通窗立柱安裝完成80%.内牆樹脂版基層龍骨安裝完成100%,地面混凝土找平層完成100%.衛生間和盥洗間防水完成100%。
3、地下室車庫頂棚基層膩子塗刷完成100%.車庫區域牆面安石粉基層完成100%。牆地磚施工完成80%。固化劑地面完成60%。
4、室外總平管道溝槽土方完成30%,檢查井安裝55座。
5、門診大廳屋頂鋁單闆安裝完成。
6、機電安裝:
通風空調工程:風機盤管吊裝和配管完成60%。酚醛風管安裝90%。排風排煙主管安裝完成50%。空調水系統豎井内管道及支架部分安裝完成95%。門診醫技樓、住院樓空調水系統豎井内管道及支架安裝完成95%。
給排水工程:地下室給水系統管道及支架安裝完成100%,壓力排水管道安裝完成80%。門診樓給水系統管道安裝完成80%,虹吸排水系統安裝完成90%。住院樓給水系統管道安裝完成95%。雨水、污水和廢水立管安裝完成85%.總平污水和廢水管道安裝完成20%。
消防工程:地下室自動噴淋系統主管安裝完成80%;醫技樓1-5樓噴淋系統安裝(含閥門安裝)已經完成80%;住院樓1-9樓噴淋系統安裝(含閥門安裝)已經完成100%。住院樓和門診樓消火栓系統安裝完成90%,地下室消火栓系統完成75%。
電氣系統:醫技樓電纜橋架完成80%,吊頂内配管完成30%。
機電設備:電梯(直梯)開始安裝。
三、項目投融資情況
1、工程投資額完成情況:
該項目土建安裝概算計劃總投資106,634.94萬元,本月完成投資額約1,922萬元,開工至2018年4月底預計完成項目投資額約54,091.46萬元,約占概算計劃總投資的50.73%。
2、項目投融資推進情況:
成都市雙流區第一人民醫院遷建工程PPP項目貸款分别由建設銀行、農業銀行、成都銀行提供。公司根據工程進度情況分月按需提款,截至目前累計向銀行取得長期貸款17,100萬元,累計支付銀行貸款利息583.61萬元。
四、工程質量、安全文明環保施工情況
(一) 工程質量情況:
1、工程質量受控在控,隐蔽工程質量驗收合格,無質量事故。
2、實體質量控制情況:
消防、給水及暖通管道安裝工程:一是控制吊卡的加工制作和安裝質量,二是加強管道原材料進場質量驗收。
外牆石材幕牆工程:一是後植埋件質量控制,二是基層龍骨原材料質量控制,三是基層龍骨加工安裝焊接質量控制,四是幕牆平整度控制,五是幕牆節點防水質量控制。六是施工單位資質必須滿足幕牆施工要求。
外牆通窗玻璃安裝工程:一是玻璃進場質量驗收,二是玻璃安裝平整度各工藝檢查,三是鋁合金框架安裝質量驗收。
外牆保溫施工質量控制:一是保溫材料厚度,導熱系數,防火等級必須滿足設計要求;二是保溫材料固定方式必須牢固可靠;三是鋪貼平整度控制。
3、電梯(直梯)進場驗收合格。
(二)安全文明環保施工管理
1、三月底,公司組織學習傳達了《關于進一步加強當前道路交通安全工作的緊急通知》,要求各公司員工和各項目參建單位要進一步加強道路交通安全管理。一是加強道路交通法規學習,強化交通安全意識;二是重視上下班交通安全,防止意外交通事故發生;三是施工單位要加強施工現場交通安全管理,完善交通安全設施,強化施工機械駕駛人員培訓和安全技術交底,加強施工機械維保工作。
2、根據集團公司關于排查危化品工作要求,公司組織項目施工單位對項目危化品存儲和使用情況進行了摸排,建立了危化品檔案,繪制了危化品危險源分布電子地圖。
3、為進一步強化和鞏固反“三違”活動成果,公司持續常态化開展反“三違”活動。
4、根據集團公司關于加強安全隐患排查治理體系建設的工作要求,公司繼續深入開展安全隐患排查治理體系建設。一是完善安全隐患排查治理組織機構;二是組織修訂《安全隐患排查治理制度》,三是組織編制安全隐患排查标準清單;四是加強安全隐患排查治理工作,形成排查治理清單并上報。
5、本月繼續開展施工吊籃和施工電梯等特種機械設備的安全監督管理工作。
6、4月23日,為确保公司租用辦公區人身和财産安全,公司組織對員工進行了辦公區消防知識培訓。培訓内容包括幹粉滅火器使用、消防水箱使用、火災應急處置和逃生、煙感器和噴淋裝置識别和工作原理、安全通道識别、辦公區防火災注意事項等相關知識。
7、本月持續開展環保檢查督查,及時排查整改環保隐患。檢查涉及建渣收集處理、濕作業、裸土覆蓋、施工車輛沖洗、污水排放等,現場裸土基本全覆蓋,施工道路每天清掃,出工地施工車輛全數沖洗,有效控制了施工作業造成環境污染問題,現場安全環保工作可控在控。
8、根據工程進度和現場施工環境變化情況,本月還重點進行了施工電梯、高空吊籃、地下室及樓層通道照明、安全通道設置、臨邊臨口安全防護、臨時用電、防火防盜、勞動防護用品使用等進行專項檢查或日常安全巡查,總體情況較好。
六、安全長周期記錄
截止2018年4月20日,安全施工842天。
