雙流區第一人民醫院遷建工程PPP項目工程簡報(2018年第9期總第28期)

川投興川 2018/10/10 0

一、項目進展情況:

由于項目受“入庫”和融資影響,工程進展緩慢。

二、工程質量、安全文明環保施工情況

(一)  工程質量情況:

1、工程質量受控在控,隐蔽工程質量驗收合格,無質量事故。

2、實體質量控制情況:

消防、給排水及暖通管道安裝工程:一是控制吊卡的加工制作和安裝質量,二是加強管道原材料進場質量驗收。

外牆石材幕牆工程:一是後植埋件質量控制;二是基層龍骨原材料質量控制;三是基層龍骨加工安裝焊接質量控制;四是幕牆平整度控制;五是幕牆節點防水質量控制;六是施工單位資質必須滿足幕牆施工要求。

外牆通窗玻璃安裝工程:一是玻璃進場質量驗收;二是玻璃安裝平整度各工藝檢查;三是鋁合金框架安裝質量驗收。

外牆保溫施工質量控制:一是保溫材料厚度,導熱系數,防火等級必須滿足設計要求;二是保溫材料固定方式必須牢固可靠;三是鋪貼平整度控制。

3、電梯(直梯)進場驗收合格。

(二)安全文明環保施工管理

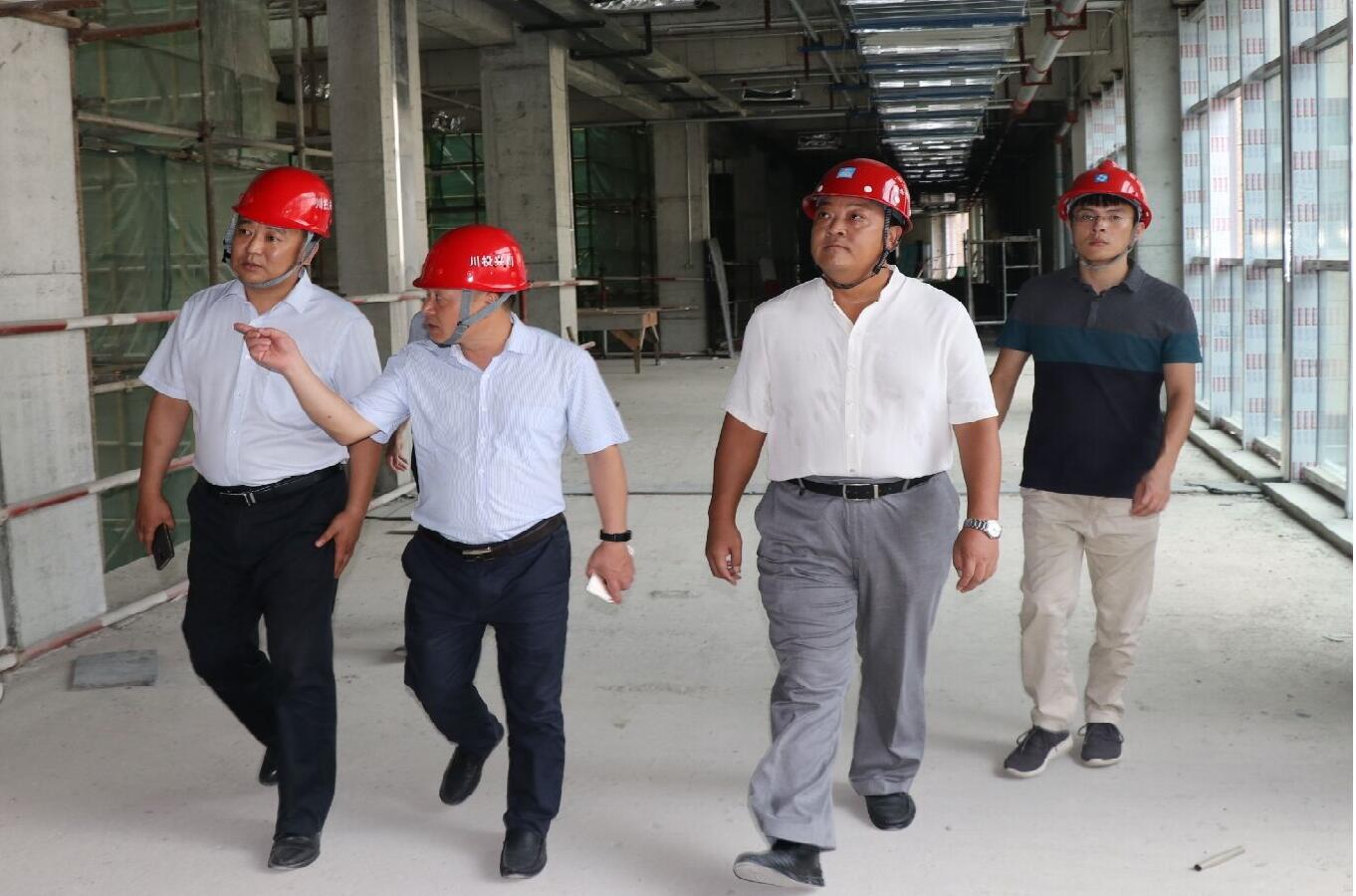

1、為貫徹落實省委、省政府及集團公司關于夏季防汛減災安全管理一系列文件精神,紮實抓好項目安全生産工作,确保在近期連續高溫天氣下項目施工順利開展, 8月30日,項目公司新任總經理張中偉帶隊到醫院項目開展安全大檢查。主要檢查了住院樓、門診樓、醫技樓的安全防護設施、臨時用電、逃生标志等,檢查情況總體較好,無較大安全隐患。

\

2、9月5日,公司對施工單位開展的安全生産大檢查工作進行複查,檢查後共提出了4條整改意見。

3、2018年9月12日,對近期安全大檢查工作進行梳理總結并收集相關資料準備迎接集團公司的安全檢查。

4、2018年9月13日,公司向各參建單位印發了《關于調整公司2018年度安委會成員的通知》和相關應急預案。

5、2018年9月17日上午,公司到施工現場進行日常安全檢查,主要檢查了臨時用電、安全防護設施、施工電梯、外牆吊籃等,發現門診樓某處臨邊防護缺失,已督促施工單位整改。

6、9月21日上午,公司組織各參建單位開展中秋節前安全大檢查,主要檢查了施工電梯、高空吊籃、地下室及樓層通道照明、安全通道設置、臨邊臨口安全防護、臨時用電等,總體情況較好。

三、安全長周期記錄

截止2018年9月20日,安全施工994天。


川投集團網站群

四川省投資集團有限責任公司 四川川投能源股份有限公司 四川川投大健康産業集團有限責任公司 四川嘉陽集團有限責任公司 四川川投峨眉鐵合金(集團)有限責任公司 川投信息産業集團有限公司 四川川投田灣河開發有限責任公司 四川泸州川南發電有限責任公司 四川川投燃氣發電集團有限責任公司 四川川投售電有限責任公司 四川拓源售電有限公司 四川川投興川建設有限責任公司 四川川投佳友物業有限責任公司 四川川投國際網球中心開發有限責任公司 四川省房地産開發投資有限責任公司 華西牙科有限責任公司 天府大數據國際戰略與技術研究院 西昌川投大健康科技有限公司 四川牙谷建設管理有限公司
