興川公司

雙流區第一人民醫院遷建工程PPP項目工程簡報 (2018年第2期總第21期)

川投興川 2018/03/01 0

一、綜合報道

\

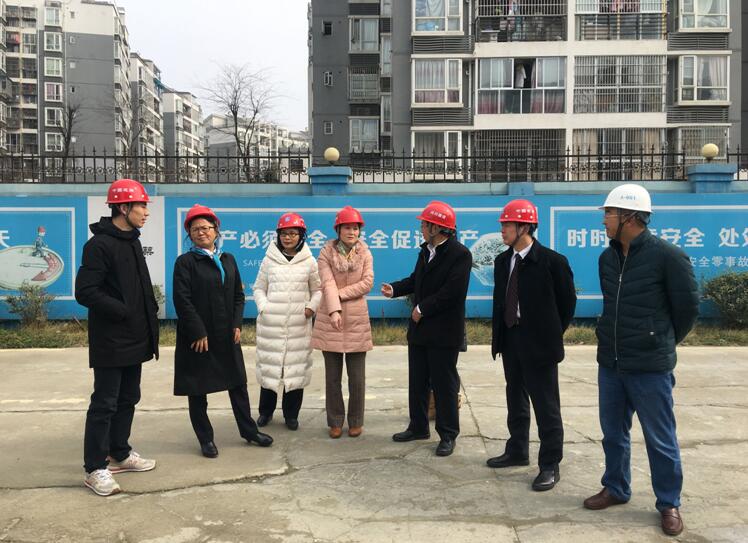

2月9日下午,川投集團總會計師、川投興川建設公司董事長鄭世紅、川投集團總經理助理段躍剛、川投集團安全環保部經理陶世賢、川投集團紀委副書記白翠紅一行到雙流片區PPP項目施工現場進行節前安全檢查,興川建設公司總經理周守玉率經營班子成員及相關部門負責人陪同檢查。鄭總一行仔細查看了施工現場,詳細了解項目建設進度等相關情況及春節期間項目放假安排和值班安排情況,并就歲末年初各項目安全環保管理工作提出了要求:一是要求春節放假前,項目公司要加強安全監管,對節前安全大檢查中發現的隐患在放假前一定要落實整改到位;二是要督促施工單位節前必須把工資發放到民工手上,杜絕因拖壓民工工資引發的維穩事件發生;第三,節日期間項目公司及施工單位值班人員要認真履職盡責,做好施工現場防火防盜等安全保衛工作,确保假期财産安全。

二、 項目進展情況:

1、屋面防水保護層施工完成,開始進行缸磚面層樣闆施工。

2、住院樓外牆石材幕牆基層龍骨安裝和保溫層安裝完成100%,外牆石材安裝完成90%,外牆通窗玻璃安裝完成90%。内牆走廊樹脂版基層龍骨安裝完成90%.地面混凝土找平層完成90%。

3、醫技樓外牆石材幕牆基層龍骨安裝和保溫層安裝完成80%,通窗立柱安裝完成80%.内牆走廊樹脂版基層龍骨安裝完成80%,地面混凝土找平層完成100%。

4、地下室車庫頂棚基層膩子塗刷完成100%.車庫區域牆面安石粉基層完成100%。牆地磚施工完成80%。,地下室設備基礎施工完成80%。

5、室外總平管道溝槽土方完成30%。

6、外立面腳手架拆除完成70%。

7、機電安裝:

通風空調工程:風機盤管吊裝和配管完成50%。酚醛風管安裝90%。排風排煙主管安裝完成30%。空調水系統豎井内管道及支架部分安裝完成95%。門診醫技樓、住院樓空調水系統豎井内管道及支架安裝完成95%。

給排水工程:地下室給水系統管道及支架安裝完成100%,壓力排水管道安裝完成80%。門診樓給水系統管道安裝完成80%,虹吸排水系統安裝完成90%。住院樓給水系統管道安裝完成95%。雨水、污水和廢水立管安裝完成85%.總平污水和廢水管道安裝完成20%。

消防工程:地下室自動噴淋系統主管安裝完成80%;醫技樓1-5樓噴淋系統安裝(含閥門安裝)已經完成80%;住院樓1-9樓噴淋系統安裝(含閥門安裝)已經完成100%。住院樓和門診樓消火栓系統安裝完成90%,地下室消火栓系統完成60%。

電氣系統:醫技樓電纜橋架完成80%,住院樓吊頂内配管完成80%。

                             \

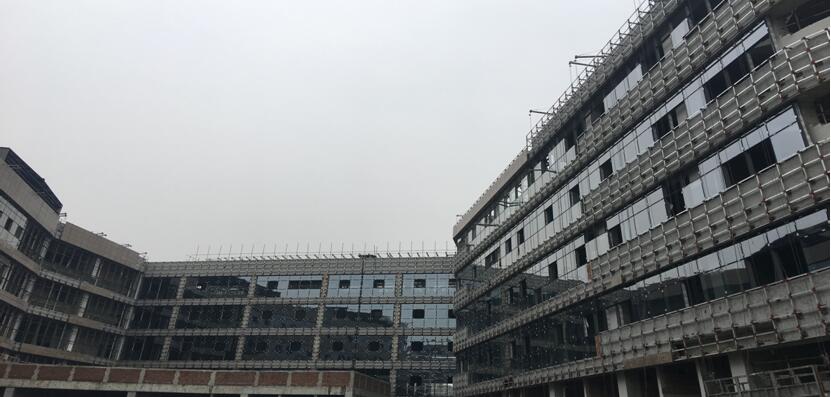

醫技樓外牆基層施工完成,外立面腳手架已經拆除

\

住院樓走廊基層完成情況和暖通風管及消防管道安裝情況

\

地下室貼磚施工完成情況

三、項目投融資情況

1、項目投資額完成情況:該項目土建安裝概算計劃總投資106,634.94萬元,本月完成投資額約479.97萬元,開工至2018年2月底預計完成項目投資額約52,019.23萬元,約占概算計劃總投資的48.78%。

2、2017年籌融資情況:

成都市雙流區第一人民醫院遷建工程PPP項目貸款分别由建設銀行、農業銀行、成都銀行提供。公司根據工程進度情況分月按需提款,截至目前累計向銀行取得長期貸款17,100萬元,累計支付銀行貸款利息873.27萬元。

四、工程質量、安全文明環保施工情況

(一)  工程質量情況:

1、工程質量受控在控,隐蔽工程質量驗收合格,無質量事故。

2、實體質量控制情況:

消防、給水及暖通管道安裝工程:一是控制吊卡的加工制作和安裝質量,二是加強管道原材料進場質量驗收。

外牆石材幕牆工程:一是後植埋件質量控制,二是基層龍骨原材料質量控制,三是基層龍骨加工安裝焊接質量控制,四是幕牆平整度控制,五是幕牆節點防水質量控制。六是施工單位資質必須滿足幕牆施工要求。

外牆通窗玻璃安裝工程:一是玻璃進場質量驗收,二是玻璃安裝平整度各工藝檢查,三是鋁合金框架安裝質量驗收。

外牆保溫施工質量控制:一是保溫材料厚度,導熱系數,防火等級必須滿足設計要求;二是保溫材料固定方式必須牢固可靠;三是鋪貼平整度控制。

3、酚醛風管漏風漏光試驗完成,驗收合格。

4、消防水系統水壓試驗完成,驗收合格。

(二)安全文明環保施工管理

1、2018年“春節”和全國“兩會”臨近,為進一步做好今冬明春火災防控和歲末年初安全生産工作,防範和遏制各類安全生産事故的發生,确保重大節日和兩會安全形勢穩定可控,項目公司于2月初組織各參建單位開展了節前安全生産和環保大檢查。

本次檢查活動主要對施工單位節假日值班安排,節日放假和節後複工安全生産工作安排情況進行了檢查,同時還對節日停工前施工現場安全文明施工和環境保護工作進行了檢查,檢查主要涉及施工現場安全防護設施、安全警示标識、臨時用電管理、消防設施、大型特種機械設備停放和保管、揚塵治理和民工維穩等。從檢查結果看,現場安全環保情況總體較好,民工思想穩定,無較大安全環保隐患和維穩隐患,對檢查出的安全問題已督促施工單位整改完成。

檢查結束後,項目公司就節日前後的安全生産工作向各參建單位提出要求,一是持續做好信訪穩定工作,要确保民工工資按時發放,堅決杜絕因欠薪引發的群衆性事件;二是在節後複工之前進行一次安全生産大檢查,确保開工之前無安全隐患,同時要做好工人三級安全教育和安全技術交底工作;三是做好節日值班和領導帶班工作,值班人員每天要對施工現場進行巡查并做好記錄;四是做好節日期間防火防盜工作,确保财産安全。

2、春節期間,督促施工單位做好工地暫停施工期間的安全保衛工作,保衛值班人員要仔細巡查工地周邊,防止偷盜和火災事故發生,并做好值班巡查記錄。

3、春節後檢查了放假期間現場保衛值班巡查和安全保衛情況,過節放假期間,現場沒有發生一起偷盜、火情隐患等不安全事件。

4、本月繼續開展施工吊籃和施工電梯等特種機械設備的安全監督管理工作。目前設備使用正常。

5、本月持續開展環保檢查督查,及時排查整改環保隐患。檢查涉及建渣收集處理、濕作業、裸土覆蓋、施工車輛沖洗、污水排放等共27項,現場裸土基本全覆蓋,施工道路每天清掃,出工地施工車輛全數沖洗,有效控制了施工作業造成環境污染問題,現場安全環保工作可控在控。

6、根據工程進度和現場施工環境變化情況,本月還重點進行了施工電梯、高空吊籃、地下室及樓層通道照明、安全通道設置、臨邊臨口安全防護、臨時用電、防火防盜、勞動防護用品使用等進行專項檢查或日常安全巡查,總體情況較好。

五、安全長周期記錄

截止2018年2月28日,安全施工791天。

川投集團網站群

四川省投資集團有限責任公司 四川川投能源股份有限公司 四川川投大健康産業集團有限責任公司 四川嘉陽集團有限責任公司 四川川投峨眉鐵合金(集團)有限責任公司 川投信息産業集團有限公司 四川川投田灣河開發有限責任公司 四川泸州川南發電有限責任公司 四川川投燃氣發電集團有限責任公司 四川川投售電有限責任公司 四川拓源售電有限公司 四川川投興川建設有限責任公司 四川川投佳友物業有限責任公司 四川川投國際網球中心開發有限責任公司 四川省房地産開發投資有限責任公司 華西牙科有限責任公司 天府大數據國際戰略與技術研究院 西昌川投大健康科技有限公司 四川牙谷建設管理有限公司
關注川投集團 掃描關注微信公衆号
