2022年9月5日,在疫情最吃緊,田灣河公司電站全體員工已連續幾輪堅持值守現場的時刻,我們毫無防備地遭遇了6.8級的地震災害。面臨突發自然災害,田灣河公司第一時間将人員轉移至安全避險點,迅速清點各站點值守人員,确保現場69名員工的生命安全,有序推進各項應急處置和抗震救災工作;同時,主動履行社會責任,協助地方政府承擔起救災搶險人員安置、物資運輸工作,将習近平總書記的指示落在實處,用國有企業的實幹擔當,逆境破局,打赢了抗震救災遭遇戰。
多災愈堅,多難興企。大災面前,我們用實際行動诠釋田灣河人戰天鬥地的無畏氣概;大災過後,涅槃重生的田灣河再次生機盎然,田灣河人迅速從災難陰影中走出,用行動努力将一幅幅災後重建的“施工圖”變為高質量發展的“實景圖”。2023年9月,又是一年收獲的季節,審閱災後重建一年“成績單”,在“9·5”泸定地震一周年之際,有一些收獲與大家分享。
這一年,我們多方面,多維度,高質量推進災後重建各項工作
災後重建是公司近3年的重點工作,按照“安全、和諧、低碳”的理念,結合現場實際條件,公司研究制定了災後重建整體規劃,主要包括電力線路修複、道路修複、水工建築物修複、廠區地質災害治理、營地修複重建等。按照“先生産、後生活”的原則,公司上下齊心,不懼挑戰,克服了災後重建工程“點多面廣戰線長”、地質災害突出、汛期暴雨、交通受限等多重不利因素,高效推進各項重建工作任務。
截至目前,共計6類58項災後重建項目正在按計劃有序推進,其中已完工27項,包含220kV輸電線路災後重建主體工程施工、受損生産設備修複、三站廠房及營地建築物震後修複加固、三條支線公路震後修複處理、金窩電站汛前地災防護、河道擋牆修複加固等重點工程項目,餘下項目預計2025年底全部完成。

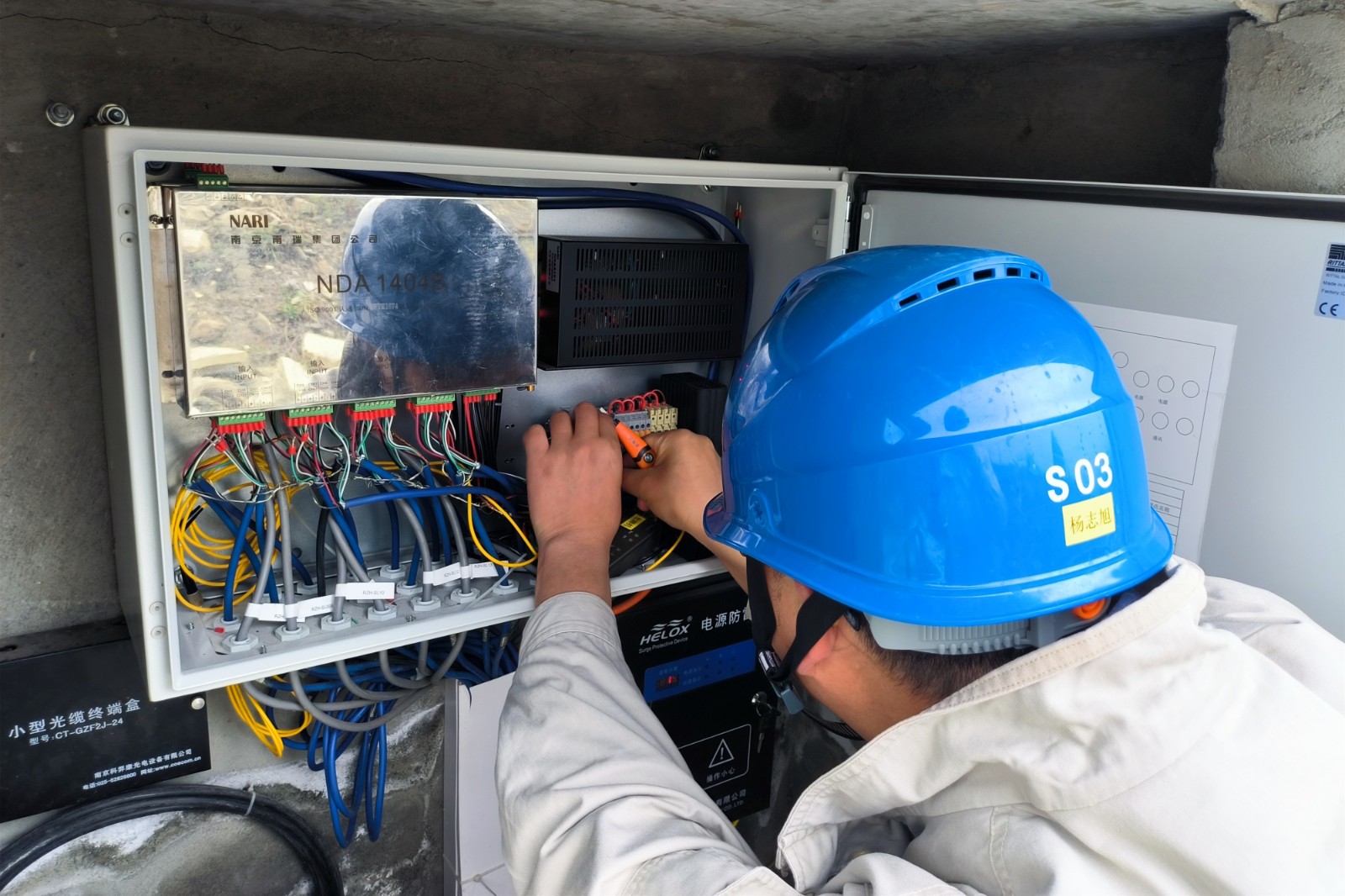

不僅是設備設施災後重建,在應急管理體系的“災後重建”工作上公司也下足了功夫。經受過6.8級地震“實戰”磨煉的田灣河人,深刻認識到在應急管理體系上的不足,為及時補強短闆弱項、進一步築牢安全屏障,在“9·5”地震災後重建過程中,公司通過增設應急柴油發電機、衛星電話、應急無人機、應急車輛、應急背包等應急搶險裝備,強化自身應急管理“硬件”;通過修訂完善公司《突發事件綜合應急預案及專項應急預案》《突發事件應急管理辦法》《防汛工作管理辦法》、大力開展多類型災害應急演練,進一步強化應急管理“軟件”,全面提升公司應急管理水平,夯實公司安全生産基礎。在2023年“七下八上”防汛關鍵期,流域梯級電站多次遭遇暴雨、泥石流侵襲,公司應急管理體系運轉良好,經受住了重重“考驗”,電站現場生産生活未受較大影響,應急管理體系得到了有效驗證。
這一年,我們啃下“硬骨頭”,220kV輸電線路災後重建工程主體完工投入運行

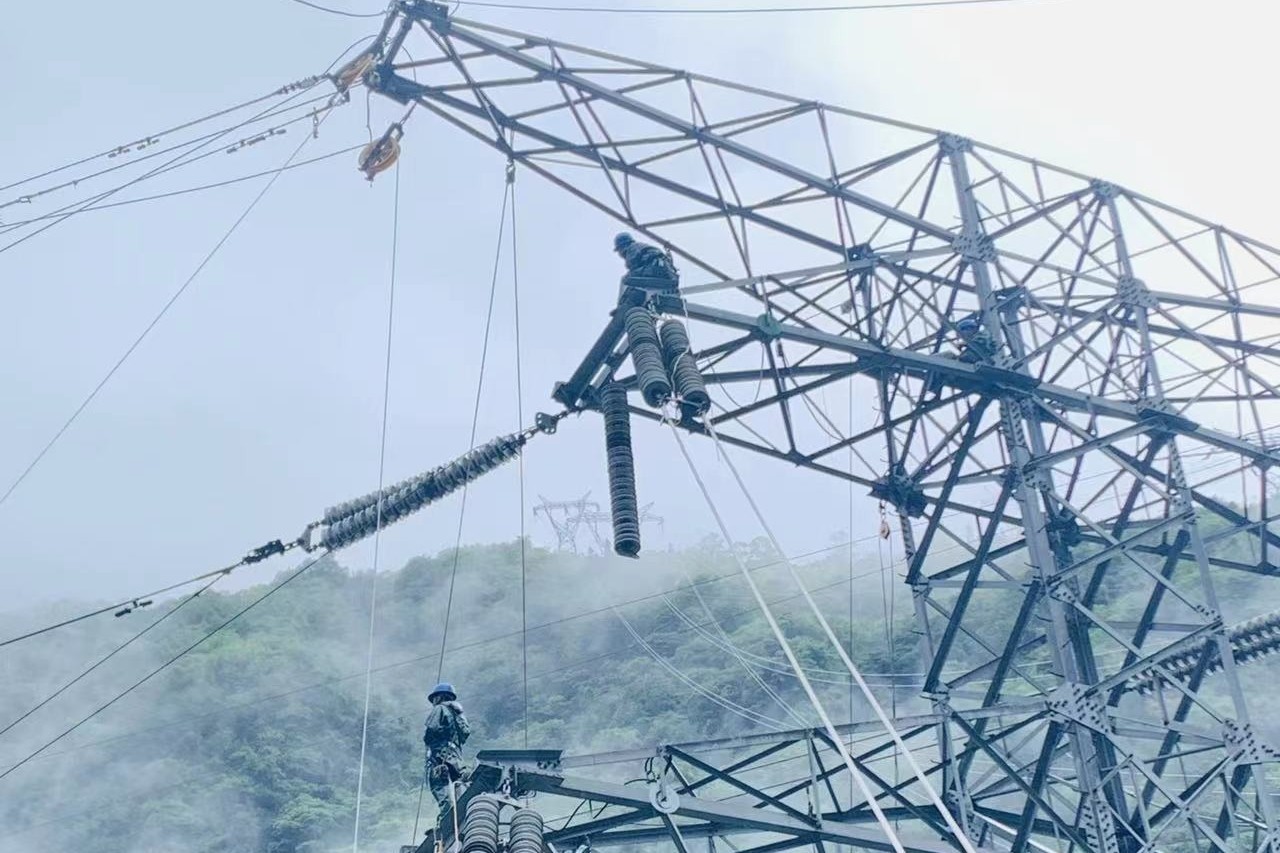

在田灣河公司線路災後重建施工現場,仁田線、金仁線、金田線已帶電投入運行,線路輔助工程正在熱火朝天地開展,220kV輸電線路災後重建工程已接近尾聲。

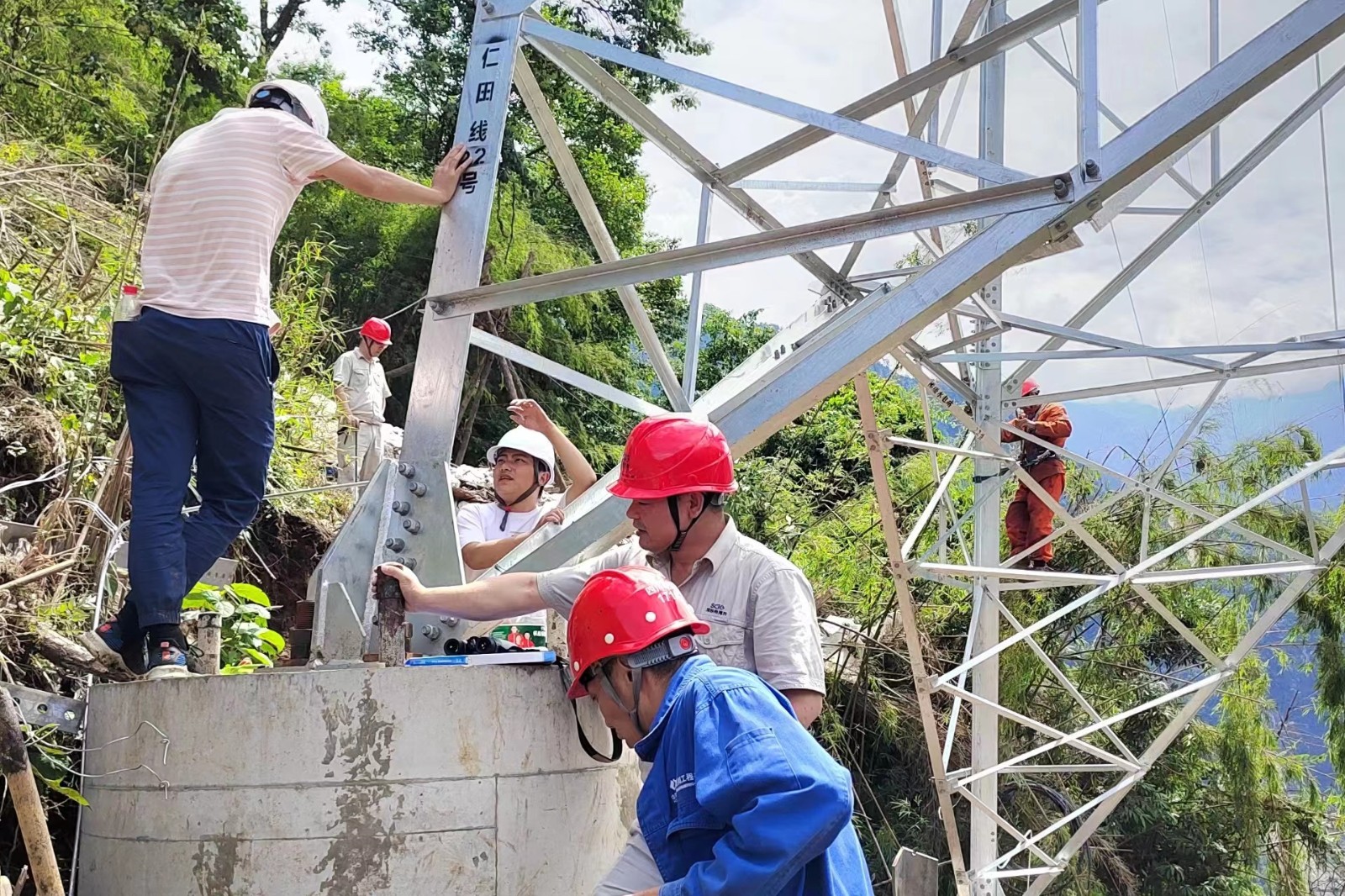

220kV輸電線路災後重建工程主要包含15基鐵塔擇址重建、3基鐵塔原址重建,以及線路架線工程、附件金具安裝等,合計澆築基坑60個、組立鐵塔18基,工作量巨大,涉及專業工種繁多,施工作業位置多處于高山陡坡且需要高空作業,安全管控難度大。但同時,220kV輸電線路的安全穩定運行與公司生産經營緊密相關,線路的災後重建工作是衆多重建項目中最急迫也是最難啃的一塊“硬骨頭”。
自2023年3月1日正式開工以來,220kV線路災後重建項目曆經疫情、餘震、夏季暴雨泥石流等多重考驗,為保障項目進展,公司成立了項目專項管理機構,制訂頒布了項目工程專項管理辦法,全面加強項目管理,對人員資質、三措一案、監理實施等進行嚴格審核把關;建立項目監理例會、安全保障、項目日進展情況彙報等管理機制,實行生産部門塔基點位“包幹到戶”施工監督管理,确保項目安全“四控制”落地落實;在工程質量的把關上堅決“鬥硬”,從原材料驗收,現場監督,到性能試驗、完工驗收,一絲不苟落實好每個環節。
在施工單位、監理單位、業主單位多方共同努力、相互督促下,220kV輸電線路于7月29日并網帶電,至此田灣河流域220kV輸電線路重新恢複環網運行。自恢複并網以來,線路各方面檢查情況良好,運行穩定,目前項目正實施邊坡治理、綠化恢複、材料回收等後期工作,預計9月底将全面完成施工。
這一年,“中國芯”國産轉輪投入運營,我們破解了“卡脖子”難題,主業發展更自信

2023年6月7日,國内首台單機容量最大功率150兆瓦級大型沖擊式轉輪在公司金窩水電站投入運行。上午10時07分33秒,換裝了“中國芯”的金窩1号機組成功并網發出“第一度電”,标志著公司轉輪國産化研制取得了階段性與标志性成果。
2021年開始,為實現我國高水頭大容量沖擊式水電機組關鍵核心技術“從無到有”的突破,在集團公司與東方電氣集團大力支持下,公司與東方電機公司簽署《田灣河流域梯級電站水鬥式轉輪國産化(含修複技術)研究合作協議》,開啓了國産轉輪研制破題之旅。
在研制工作進入到水力模型試驗的關鍵階段,公司電站現場遭遇了6.8級地震。地震後的田灣河滿目瘡痍,但轉輪研制的步伐卻不曾停滞。複工複産後,公司轉輪國産化研究團隊立刻與東電公司團隊取得聯系,同步我方團隊最新情況,分享數據、參數,繼續推進下一步研制計劃。
曆時3年,凝聚了2家企業、數名專業技術人員心血的國産轉輪終于成功投運,不僅破解了公司發電核心設備“卡脖子”難題,使公司電力生産主業發展更加自主、自信,同樣也為今後國内同類型機組的運行和維護積累寶貴經驗;同時也标志著我國已經實現高水頭大容量沖擊式水電機組從設計、制造到運行的全面自主化,開啓了我國水力發電産業高質量發展新篇章。
這一年,我們力争多發滿發,生産經營形勢持續向好
“9·5”地震給公司輸電線路、發電設施帶來不同程度損壞,田灣河流域梯級電站一度全廠停産停電。困境中,田灣河人披星戴月、不分晝夜,共同抗震救災,在地震後的第18天,終于打破困局,恢複電力生産。
複工複産後,田灣河人沒有停歇,一方面對生産設備、設施、建築物開展各類風險點排查、修複,加快推進災後重建;一方面,緊抓大壩治理、金窩水電站技改增容、電力營銷、國産轉輪研制等,确保年度重點工作持續推進。在上級單位、主管部門的支持指導下,在全體幹部員工團結一心、合力推動下,公司順利逆轉局勢,電力生産能力迅速“回血”,2022年實現發電量27.6億千瓦時,全面超額完成年度預算目标;2023年上半年實現發電量10.27億千瓦時,同比增加2.66億千瓦時,增幅35%。7月30日,單日發電量達1829萬千瓦時,創投産以來單日發電量曆史新高。
這一年,我們全力寫好“後半篇文章”,仁宗海大壩安全第二次定檢有序推進
今年是災後重建第一年,也是仁宗海大壩“摘帽”後的第一年。大壩自除險加固工程完工并蓄水投運以來,已安全運行600多天,在兩個汛期、兩次蓄水周期内,未出現指标、性能異常等情況,總體運行狀态良好。

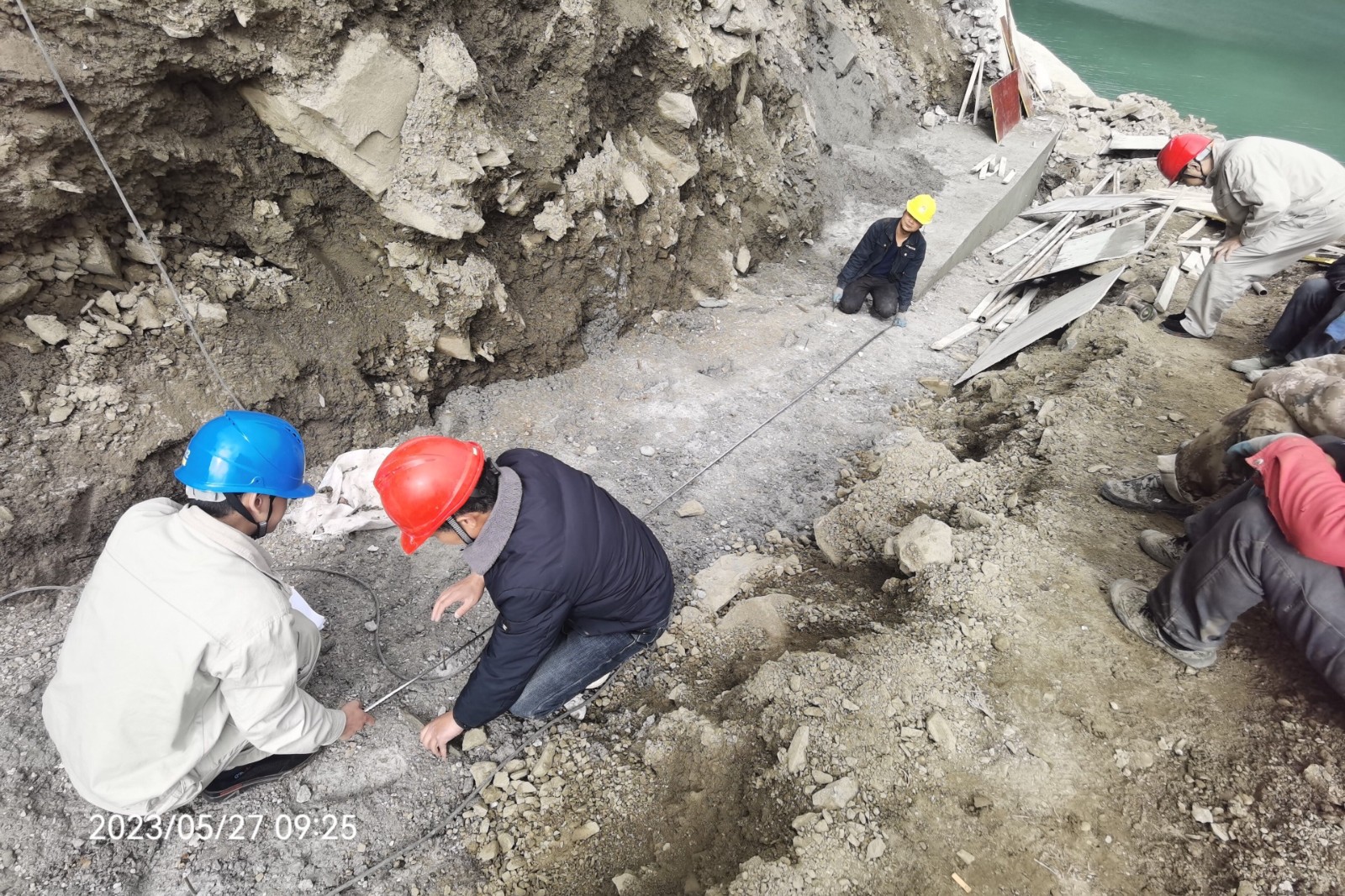

經過詳細排查巡檢,2022年“9·5”地震未對壩體造成損害。為保障大壩持續安全穩定運行,公司一方面在大壩安全監測上下功夫,利用大壩安全監測自動化系統,及時采集和分析大壩各項監測數據,根據實際情況開展現場巡查、人工比測、關鍵數據複測等工作,全面掌握大壩運行性态;另一方面,結合大壩安全第二次定檢工作,組織各專業工作人員全面開展大壩現場檢查、運行情況總結、大壩運行性态分析等工作,為大壩安全運行提供科學合理的技術支撐。
下一步,公司将以大壩治理成果為契機,全面總結大壩滲漏檢測和治理過程中的經驗成果,力争在土工膜應用、深厚覆蓋層滲漏探測等科研課題上有所突破,将實踐經驗和科研成果在行業内推廣,進一步擴大公司影響力。
這一年,我們奮力“奔跑”,草科溫泉特色小鎮日漸呈現
2022年9月26日16時,随著最後一根抗浮錨杆施工完成,旅遊公司打響了草科溫泉特色小鎮項目建設複工複産第一槍,全面進入複工複産階段。
一年時間裡,旅遊公司加快恢複重啓項目施工建設,嚴把安全觀、進度關、質量關、成本關。積極開展防汛、防震、地災等專項宣傳教育工作,狠抓安全文明施工,每周組織開展安全檢查,嚴格執行月度、節前安全生産大檢查;紮根施工現場,定期開展項目推進會,分析并解決現場施工存在的問題和困難;質量檢驗、審計評估類工作嚴格按建設主管部門、公司管理規定執行,不斷從深化安全管理、細化建設工期進度安排、強化質量管理、精化成本管控入手,有序推進旅遊項目建設工作。

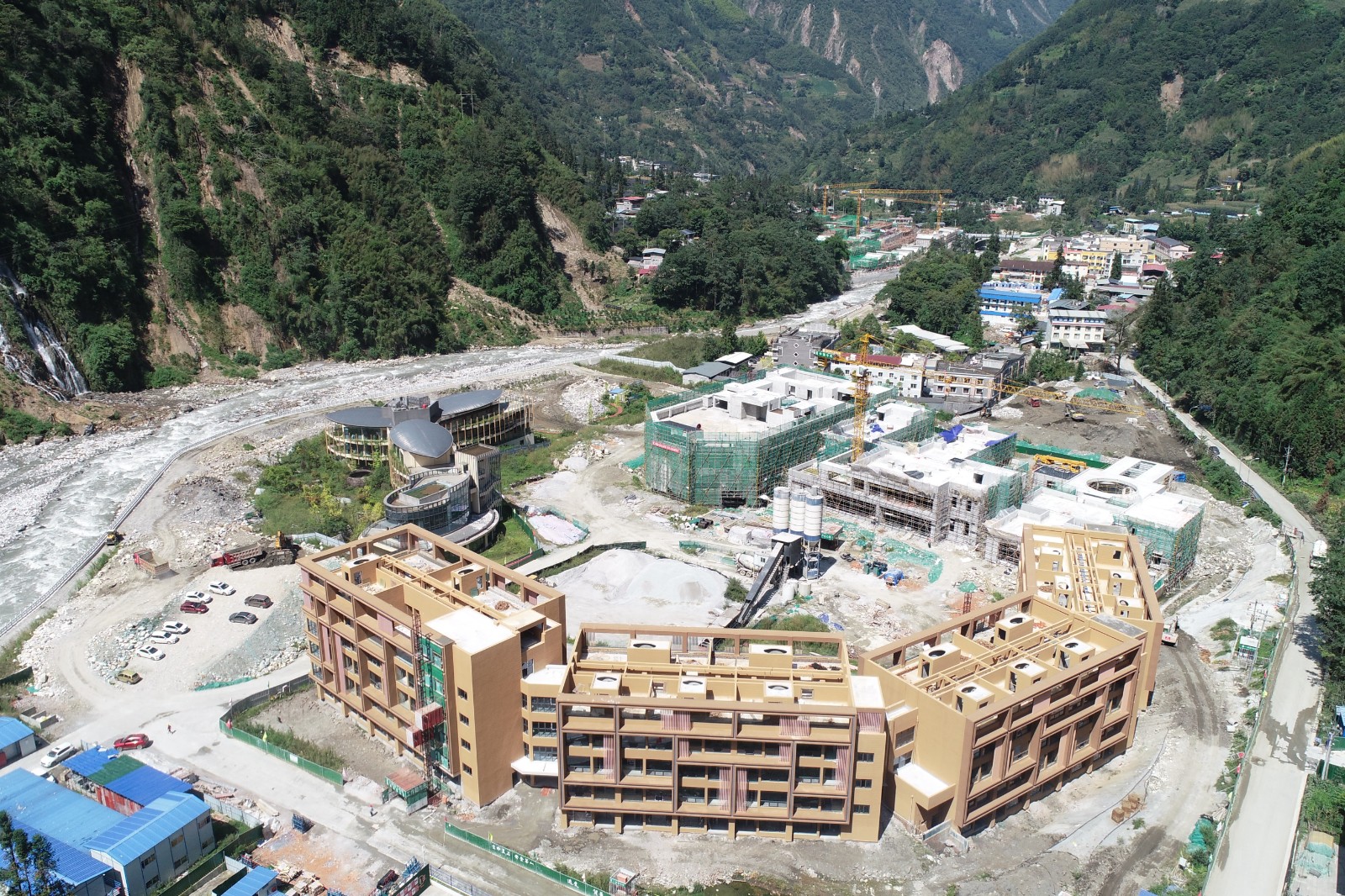

截至目前,草科溫泉康養小鎮一期項目土建标段已完成1、2、3号樓主體結構施工及驗收,地下室累計完成65%,1号樓累計完成60%,2号樓累計完成57%,3号樓累計完成66%,計劃本月開展樣闆房精裝修施工,力争在2024年8月完成所有工程施工,具備接待條件。
這一年,我們難忘地震時刻那一幅幅驚心動魄的災難畫面,但也依舊展望憧憬、熱忱描繪田灣河的美麗明天。相信在集團公司、公司黨委的堅強領導下,在全體員工團結一心、共同努力下,我們必将打赢災後重建這場硬仗,共同譜寫新時代田灣河高質量發展全新篇章。
