怡心湖片區市政道路 工程PPP項目工程簡報(2018年第7期總第8期)

川投怡心湖 2018/08/03 0

一、綜合報道

1、為全面貫徹落實省委、省政府主要領導針對汛期安全生産工作的重要指示以及集團公司《關于進一步加強汛期安全生産工作的緊急通知》精神,7月12日,川投怡心湖建設公司副總經理劉暢帶隊對怡心湖片區市政道路一期工程施工現場進行了汛期安全生産專項大檢查。


\

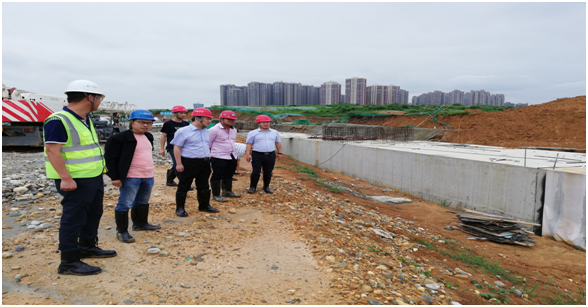

劉副總詳細了解了施工單位近期開展的搶險減災工作及防汛應急物資準備情況,現場檢查了臨邊防護、基坑支護、積水抽排工作、施工用電等安全生産工作的落實情況,并重點檢查了防汛值班、應急預案的執行情況,對現場管理存在的問題提出了整改意見,要求各參建單位要認真落實好防汛減災和地質災害防治工作各項措施,在保證人員安全的前提下有序推動項目建設。

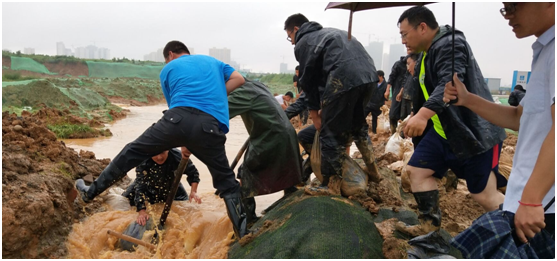

2、7月15日,項目所在地暴雨不斷,施工現場積水嚴重,為防止極端暴雨天氣帶來惡劣影響,項目公司組織施工單位對施工現場進行防洪搶險工作。搶險小隊用防洪沙袋阻斷泥水,防止泥水漫至華府大道,并另開溝渠将積水引流至地下排水系統。


\

經過接近24小時的搶險工作,現場搶險人員成功控制怡心湖施工現場泥水流向,保證現場不被暴雨天氣破壞,随後的積水抽排工作正常開展。

二、項目進展情況

項目本月受持續雷暴天氣和項目入庫融資受阻的影響,施工基本為停工狀态。

三、工程投資額完成情況

1、項目投資額完成情況

該項目于2017年6月19日取得監理簽發的開工令,計劃總投資41,885.58萬元。截止2018年6月30日,已完成産值9,443.25萬元,約占計劃總投資的22.55%。

2、項目投融資推進情況:

自2017年下半年開始,國家出台了一系列對PPP項目的規範性文件,如(财辦金〔2017〕92号)、國資發财管〔2017〕192号、财金〔2018〕23号、财金〔2018〕54号等,國家不斷加強對PPP項目的規範管控,并對已入庫項目進行集中清理,對不符合規定的PPP項目予以清退。且銀監局、金融機構對PPP業務放款加強管控,未授信的已入庫的PPP項目停止授信,已授信的PPP項目在2018年3月31日清理完畢國家政策未明朗前停止放款。

自項目開工以來,我司積極與金融機構洽談融資事宜,但受上述政策因素影響,各跟進的金融機構均在等項目入财政部PPP綜合信息平台庫項目,融資工作進度受到嚴重影響。我司在此期間已多次向政府實施機構或其指定單位去函,要求其提供項目融資的必備資料。為防範公司投融資風險,在國家貨币政策持續從緊,PPP愈加規範,“降杠杆”等多重因素疊加的形勢下,由于項目還未入庫,我司已暫停支付後續工程進度款。

四、工程質量、安全文明環保施工情況

(一)  工程質量情況:

1、工程質量可控,隐蔽工程質量驗收合格,無質量事故。

2、實體質量控制情況:

簽署工程檢驗批0份,隐蔽驗收0份,監理通知單0份。

綜合管廊側牆防水工程:持續暴雨,施工現場達不到施工要求,暫停施工。

綜合管廊鋼筋工程:個别鋼筋鏽蝕嚴重,達不到使用條件的已現場要求施工單位進行更換,并要求監理單位監督。

(二)安全文明環保施工管理

1、7月10日上午,為加強汛期安全生産工作管理,及時消除汛期安全隐患,怡心湖項目公司組織各參建單位開展了雨後專項大檢查,對防汛應急物資準備情況、積水抽排情況、宿舍區消防及用電安全、臨邊防護、基坑支護及搶險救災工作情況進行了檢查,目前施工項目可控在控。

2、7月20日,根據《關于轉發《四川省人民政府安全生産委員會辦公室關于印發〈開展打擊假冒特種作業操作證專項治理行動方案〉的通知》的通知》(川投集發〔2018〕82号)文件要求,項目公司對施工單位現場特種作業人員的特種作業操作證進行了摸排。檢查發現施工單位特種作業人員所持操作證均真實有效,并填寫了統計表。

3、7月21日,按照《四川省人民政府安全生産委員會辦公室關于開展建築施工領域安全生産專項治理行動的通知》(川安辦〔2018〕22号)以及《四川省投資集團有限責任公司關于開展在建項目安全專項治理行動的通知》(川投集發〔2018〕64号)的要求,項目公司按照檢查表對施工單位的資料、制度、規程等進行了檢查。檢查發現施工單位勞動防護用品配備齊全,安全隐患排查治理及時,人員教育培訓等方面落實良好,安全生産工作執行較好。

4、7月24日,項目公司将《四川省投資集團有限責任公司關于進一步加強汛期安全生産和防汛減災工作的通知》(川投集發〔2018〕87号)文件傳達至監理單位和施工單位,督促參建單位嚴格按照上級文件要求,提高汛期生産安全意識,高度重視地質災害和防汛安全隐患排查整治,進一步加強汛期安全生産工作力度。

5、7月3日,根據四川省人民政府安全生産委員會辦公室《關于開展2018年全省“安全生産月”活動的通知》(川安辦【2018】21号)文件要求,項目公司組織施工單位開展現場應急演練、各項安全檢查、觀看安全教育相關視頻等活動,并向上級單位報送了“安全生産月”活動總結。

五、安全長周期記錄

截止2018年7月25日,安全施工370天。

川投集團網站群

四川省投資集團有限責任公司 四川川投能源股份有限公司 四川川投大健康産業集團有限責任公司 四川嘉陽集團有限責任公司 四川川投峨眉鐵合金(集團)有限責任公司 川投信息産業集團有限公司 四川川投田灣河開發有限責任公司 四川泸州川南發電有限責任公司 四川川投燃氣發電集團有限責任公司 四川川投售電有限責任公司 四川拓源售電有限公司 四川川投興川建設有限責任公司 四川川投佳友物業有限責任公司 四川川投國際網球中心開發有限責任公司 四川省房地産開發投資有限責任公司 華西牙科有限責任公司 天府大數據國際戰略與技術研究院 西昌川投大健康科技有限公司 四川牙谷建設管理有限公司
