一、綜合報道
1、6月7日上午,川投怡心湖建設公司組織各參建單位在怡心湖片區市政道路一期工程施工現場,開展了有限空間作業救援應急演練活動。

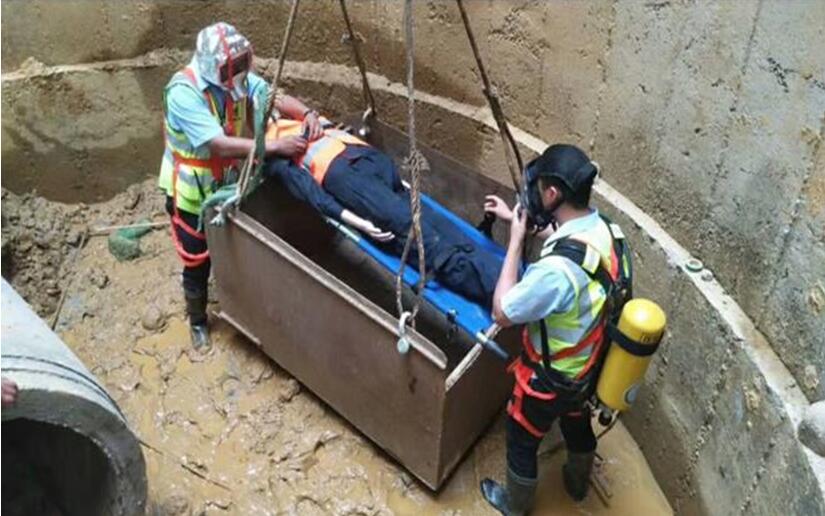

活動開始前,項目公司組織在場人員開展了演練培訓會,講解了有限空間作業的危險性和救援的重要性,同時現場指導了救援道具的使用方法。演練活動中,現場用假人模拟工作井内傷員,然後由安全救援隊員佩戴有限空間救援裝備,從扶梯下至工作井内将傷員固定在擔架上,并通過井外吊車協助将傷員運出工作井。當傷員被運到地面後,救援隊員馬上對傷員進行醫療設備供氧和心肺複蘇等救援行動。
演練結束後,項目公司對現場人員積極配合、認真負責的演練态度給予了肯定,并要求參建單位在以後的工作中要持續開展安全演練活動。

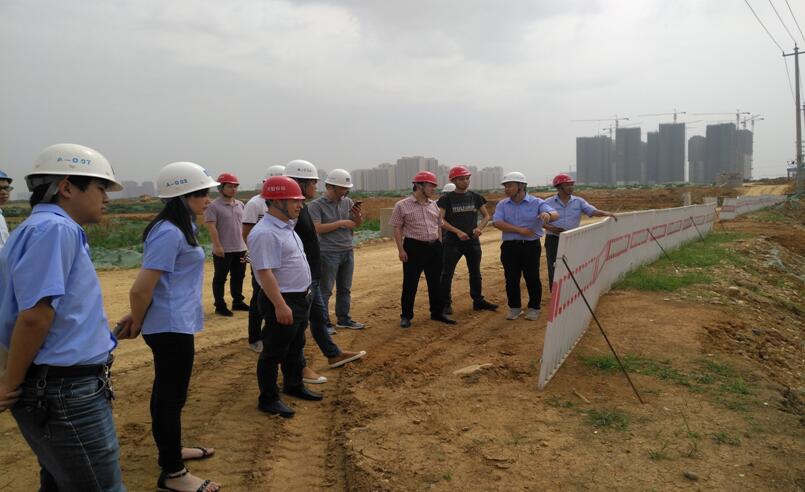

2、為了做好汛期防汛減災安全工作,5月29日上午,川投怡心湖建設公司副總經理劉暢率公司工程質量安全環保部人員與衡泰監理公司、中建一局項目部相關人員組成了聯合檢查組,對怡心湖建設項目防汛防災工作進行現場檢查。
檢查組首先詳細了解現場施工情況、近期防汛防災工作落實情況和安全生産隐患排查防治工作情況。随後在施工現場對基坑溝槽臨邊防護、道路排水、建構築物防汛措施、施工單位臨工宿舍區用電、消防設施和防汛物資儲存使用情況等進行了檢查。
劉副總對怡心湖項目各參建單位積極開展汛期安全環保工作給予了肯定,對下一步防汛減災工作提出了具體要求,并指出現場人員需時刻保持警惕,做到安全工作緊抓不懈。
二、項目進展情況:
1、環湖路道路工程:部分清淤完成;環湖路橋承台1、2、3号基坑回填砂礫石三米完成,土方回填完成100%;累計完成總工程量的65.50%。
2、環湖路管廊工程:部分管廊溝槽開挖、連砂石換填、墊層澆築、防水全部完成(K0+420-K1+720、K1+820-K2+024);部分底闆、牆身及頂闆混凝土澆築完成(K1+189.4-K1+610、K0+907.1-K1+019.6、K0+850.5-K0+907.1、K1+019.6-K1+076.2),部分底闆混凝土澆築完成(K0+793.9-K0+850.5、K1+076.2-K1+1189.4、K1+610-K1+721.4),噴錨護壁K0+167-K0+550、K1+580-K+720、K1+820-K2+024段已完成;K1+290-K1+610外牆防水完成80%,累計完成總工程量的51.50%。
3、天保大道道路工程:部分清表完成,土方回填完成至95%,累計完成總工程量的51.20%。
4、天保大道排水工程:拆除原管網、雨水管道完成,部分溝槽回填完成,部分檢查井井室澆築完成,雨水溝槽開挖、連砂石換填及管道安裝全部完成,Ytbn-6-Ytbn-13,Ytbb-6-Ytbb-13檢查井井室澆築完成,累計完成總工程量的35%。
5、天保大道橋梁工程:天保大橋樁基施工全部完成;天保大橋0#、1#、2#、3#承台土方開挖完成100%,;0、1、2、3号裁樁完成100%,累計完成總工程量的45.20%。
6、B9道路工程:清表及換填全部完成;K0+950—K1+120尾砂池清淤完成;大湖堰土方開挖完成30%;道路土方挖填完成95%,累計完成總工程量的52.30%。
7、B10道路工程:清表完成85%;道路土方挖填完成75%;大湖堰土方開挖完成30%,累計完成總工程量的53.50%。
8、B13道路工程:清表完成90%;新增簽證道路軟基換填全部完成;道路土方挖填完成80%,累計完成總工程量的51.80%。
9、B14道路工程:清表完成90%;換填部位換填砂礫石;道路土方挖填完成85%,累計完成總工程量的38.50%。
10、B14排水工程:部分溝槽開挖,連砂石換填、管道安裝、溝槽回填全部完成;部分檢查井澆築完成,累計完成總工程量的65.5%。
11、B17道路工程:清表完成;道路土方挖填完成95%,累計完成總工程量的61.30%。
12、B18道路工程:清表完成;K0+410-K0+430完成清淤;道路土方挖填完成95%,累計完成總工程量的58.20%。
13、B19道路工程:部分清表完成、土方挖填完成90%,累計完成總工程量的55.40%。
14、B19排水工程:W5-W9井污水溝槽土方開挖、換填及管道安裝全部完成;Yb1910-Yb1915雨水溝槽土方開挖、換填及管道安裝全部完成;溝槽回填全部完成,累計完成總工程量的35.00%。
15、B20道路工程:清表全部完成;部分換填完成;道路土方挖填完成85%,累計完成總工程量的38.90%。
16、B20排水工程:W5-W12井污水溝槽土方開挖、換填及管道安裝全部完成;溝槽回填完成;Yb20-11~Yb20-20雨水溝槽開挖、換填、管道安裝及溝槽回填全部完成,W10-1、W10-2污水支管溝槽開挖、換填、管道安裝及溝槽回填全部完成,累計完成總工程量的31.97%。
17、B21道路工程:清表完成;道路土方挖填完成95%累計完成總工程量的48.50%。
18、污水幹管遷改工程:累計完成總工程量的88.50%。
19、大湖堰遷改工程:大湖堰土方開挖完成45%,邊坡支護噴錨完成30%,K0+570-K0+630段擋牆基礎、牆身(2米)及河床護底混凝土澆築完成。累計完成總工程量的22.10%。
三、項目投融資情況
1、2018年度項目投資額完成情況:
該項目于2017年6月19日取得監理簽發的開工令,計劃總投資41,885.58萬元。截止2018年6月30日已完成産值9,443.25萬元,約占計劃總投資的22.55%。
2、2018年 融資情況:
項目融資正處于金融機構報審過程中。
四、工程質量、安全文明環保施工情況
(一)工程質量情況:
1、工程質量可控,隐蔽工程質量驗收合格,無質量事故。
2、實體質量控制情況:
簽署工程檢驗批0份,隐蔽驗收62份,監理通知單1份,監理聯系單2份。
綜合管廊側牆防水工程:發現本批次放水材質未向監理單位報驗,現場要求施工單位暫停施工,按照要求重新進行報驗,監理單位驗收合格後該批次材料方可使用。
綜合管廊鋼筋工程:個别鋼筋安裝不能滿足規範要求,搭接長度不夠、漏綁嚴重,現場要求施工單位進行整改,達到要求方可進入下一步工序。
污水幹線溝槽:明挖段發現溝槽護壁未做,已要求施工單位進行整改,整改完成後報監理單位複查。
(二)安全文明環保施工管理
1、5月29日下午,為加強對項目中危險性較大分部分項工程的安全管理,提高參建人員安全生産意識,有效防範生産安全事故,怡心湖項目部組織各參建單位開展了新版《危險性較大的分部分項工程安全管理規定》的學習宣貫會。會上,項目公司對新舊版規定的區别進行了解釋,并著重強調了項目現場安全管理、監督管理的重要性,要求相關人員提高安全生産意識,按照文件要求認真落實安全生産工作。
2、項目公司在監理會上再次傳達學習了川投集發63号轉發《關于持續開展安全生産專項整治行動的通知》、川投集發64号《關于開展在建項目安全專項整治行動的通知》、《省委主要領導在全省防汛抗旱減災工作電視電話會議主要精神》、《關于開展2018年“安全月”活動的通知》等文件。要求施工單位和監理單位按照文件要求和文件精神積極開展各項安全活動。
4、6月15日,項目公司、各項目施工單位和監理單位參加了雙流區建設工程質量安全文明工作會議及安全生産月活動。
5、6月19日,公司組織監理單位、中建一局項目部相關人員在施工現場對施工作業人員再次進行了安全教育及技術交底,培訓會上對頂管班組及深基坑班組進行了專項技術交底,加強了施工作業人員的安全知識教育。
6、安全活動月期間,公司收集整理了防汛減災、消防安全等安全科普知識、安全知識宣傳貼和安全宣傳視頻等,通過項目管理微信群向各參建單位進行了安全知識宣傳。
7、為進一步提高全員安全知識、強化崗位安全工作職責落實,深入開展安全月各項活動,25日下午,公司組織全員進行安全知識考試。
8、督促施工單位按照公司《關于開展在建工程項目安全生産專項整治活動方案》要求開展自查自改工作。
五、安全長周期記錄
截止2018年6月25日,安全施工340天。
