一、 項目進展情況:
目前項目受“入庫”和融資影響,項目于5月底已經開始停工。目前項目施工處于停工狀态。
二、項目投融資情況
項目融資正處于金融機構報審過程中。
三、工程安全文明環保施工情況
1、6月1日,項目公司向監理單位和施工單位傳達了《2018年安全月活動方案》的通知(聯發〔2018〕7号),就做好安全月活動工作提出了四點要求:一是開展安全宣講活動,增強“安全生産月”活動影響力,廣泛提高員工及身邊群衆的安全意識;二是開展群衆性應急演練活動,強化員工處置突發安全事故的能力,普及安全應急知識;三是積極參與上級組織的相關活動,發動員工踴躍參加應急和安全知識網絡競賽等活動;四是開展安全警示教育活動,學習安全生産典型事故案列。
2、6月5日,項目公司向監理單位和施工單位傳達了關于《持續開展安全生産專項整治工作方案》的通知(聯發〔2018〕9号),就做好持續開展安全生産專項整治工作提出了五點要求:一是開展交通運輸安全專項整治,加強對受地質災害影響的路段進行巡查和隐患治理;二是開展建築施工安全專項整治,堅決杜絕無資質施工、不按設計施工等違法違規行為;三是開展消防安全專項整治,全面開展電氣火災安全隐患排查整治;四是開展特種設備專項整治,嚴禁無證操作、違規使用、違章作業等違法違規行為;五是開展人員密集場所安全專項整治,嚴防人員擁擠、踩踏事故發生。
3、6月6日,項目公司向監理單位和施工單位傳達了關于《開展建築施工領域安全生産專項治理行動》的通知(聯發〔2018〕10号),就做好建築領域安全生産專項治理工作提出了三點要求:一是加強組織領導,高度重視專項治理工作,各項目部項目經理要親自主抓;二是加強督查檢查,每月至少組織開展一次專項治理督查檢查行動;三是強化教育培訓,提高從從業人員的安全操作水平和對突發事件的應急處置能力。

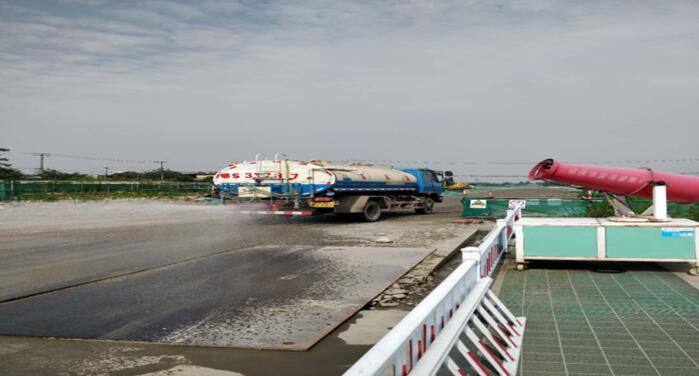

4、6月7日,項目公司組織各參建單位對施工現場開展停工期間的安全檢查,主要檢查了安全防護設施、臨時用電、消防設施、揚塵治理、降水抽水等,共發現安全隐患2條,已督促施工單位整改完畢。
5、6月12日,項目公司向監理單位和施工單位傳達了《四川省投資集團有限責任公司關于傳達學習貫徹全省防汛抗旱減災工作電視電話會議精神的通知》(川投集發〔2018〕68号),就今年的防汛減災安全生産工作提出四點要求:一是提高思想認識,強化責任落實;二是狠抓隐患整治,确保風險受控;三是加強應急管理,建立聯動機制;四是做好帶班值班,保證信息暢通。
6、6月14日,項目公司組織各參建單位對施工現場開展停工期間的安全檢查,主要檢查了安全防護設施、臨時用電、消防設施、裸土覆蓋、值班巡邏、防汛物資、降水抽水等,共發現2條安全隐患,已督促施工單位整改完畢。

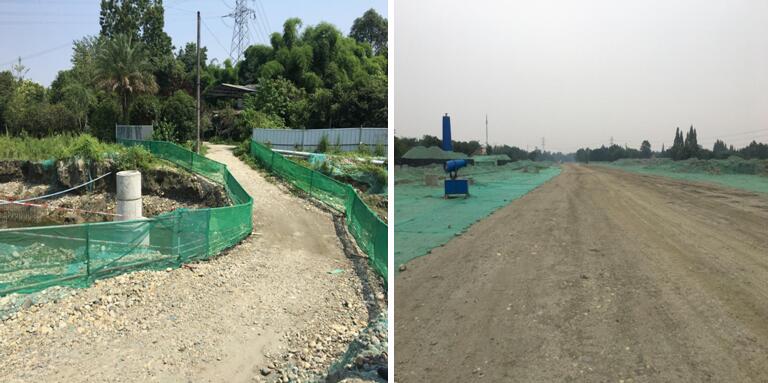

現場臨邊防護 現場裸土覆蓋
7、6月21日,由項目公司組織各參建單位開展停工期間的安全檢查,主要檢查了臨時用電、特種設備、消防設施、裸土覆蓋等,共發現1條安全環保隐患,已督促手工單位整改完畢。
四、安全長周期記錄:
截止2018年6月25日,安全施工371天。
