天府新區信息安全産業園配套基礎設施工程PPP項目工程簡報( 2018年第5期總第6期)

川投新區 2018/06/06 0

一、項目進展情況

1、路面清表施工(K1+860~K1+880,K2+150~K2+550,K3+140~K3+250)本年完成30.12%,累計完成90.01%。

2、道路挖一般土方施工(K1+860~K1+880,K2+150~K2+550,K3+140~K3+250)本年完成36.55%,累計完成86.45%。

3、挖溝槽土方施工(K2+155~K2+240南北側,K2+500~K2+500南北側,K3+140~K3+250南北側)本年完成38.59%,累計完成79.82%。

4、挖溝槽連砂石施工(K2+155~K2+240南北側,K2+500~K2+520南北側,K3+140~K3+250南北側)本年完成19.94%,累計完成35.96%。

5、污水管敷設施工(K2+155~K2+240,K2+500~K2+520,K3+140~K3+250)本年完成43.25%,累計完成89.65%。

6、道路換填連砂石(特殊路基處理)施工(K1+860~K2+155)本年完成53.56%,累計完成85.36%。

7、路床填築連砂石施工(K1+880~K2+155)本年完成39.05%,累計完成88.69%。

8、排水溝槽砂礫石回填施工(K2+155~K2+240南北側,K2+500~K2+500南北側,K3+140~K3+250南北側)本年完成1.71%,累計完成1.71%。

9、排水溝槽土方回填施工(K2+155~K2+240南北側,K2+500~K2+500南北側,K3+140~K3+250南北側)本年完成3.00%,累計完成23.77%。

10、雨水管及支管施工(Yn35-1-Yn58-1、Ys35-1-Ys57-1、Yn40-Yn44、Ys39-Ys43)本年完成83.19%,累計完成100%。

11、排水檢查進及支井施工(W41-W43、W47-W48、W59-W60)本年完成59.63%,累計完成93.90%。

12、雨水箱涵制作(K2+414~K2+620南側,K2+800~K3+178南側,K2+414~K2+550北側,K3+032~K3+200北側)本年完成16.22%,累計完成77.01%。

13、級配碎石墊層施工(K0+046~K0+500雙溫路平交道口)本年完成32.56%,累計完成32.56%。

14、水穩第一層敷設施工(K0+240~K0+540)本年完成16.56%,累計完成16.56%。

15、水穩第二層敷設施工(K0+045~K0+540)本年完成16.56%,累計完成16.56%。

16、給水管鋪設施工(K1+660~K1+720南北側)本年完成22.75%,累計完成22.75%。

17、電力通訊排管施工(K0+046~K0+100)本年完成14.10%,累計完成14.10%。

18、雨水聯絡管施工(K0+045~K0+500)本年完成14.99%,累計完成14.99%。

19、涵洞-1施工累計完成100%;涵洞-2施工累計完成100%;涵洞-3施工累計完成100%;涵洞-4施工累計完成100%;涵洞-5施工累計完成100%;涵洞-6施工累計完成100%;涵洞-7施工累計完成100%;涵洞-8施工累計完成100%;涵洞-9施工累計完成100%;涵洞-10施工累計完成100%;涵洞-11施工本年完成50%,累計完成100%;涵洞-12施工本年完成100%,累計完成100%;涵洞-13施工本年完成50%,累計完成50%;涵洞-14施工本年完成100%,累計完成100%; 涵洞-15施工本年完成50%,累計完成50%;涵洞-16施工本年完成50%,累計完成50%;涵洞-17施工本年完成50%,累計完成50%。

二、項目投融資情況

1、該項目于2017年7月20日取得監理簽發的開工令,項目計劃總投資87,969.41萬元。因金海棠大道規劃調整,導緻該項目有四條道路暫緩施工,目前僅光華八線進場施工,光華八線計劃總投資為15,092.84萬元。截止2018年5月底已完成産值7,477.07萬元,占本項目計劃總投資的8.50%,占光華八線計劃總投資的49.54%。

2、2018年融資情況:

項目融資正處于金融機構報審過程中。

三、工程質量、安全文明環保施工情況

(一) 工程質量情況:

1、工程質量受控在控,無質量事故。

2、實體質量控制情況:

道路工程:K0+510~K0+515溫江段平交道口瀝青下面鋪築完畢,改道完成,效果較好。

(二)安全文明環保施工管理

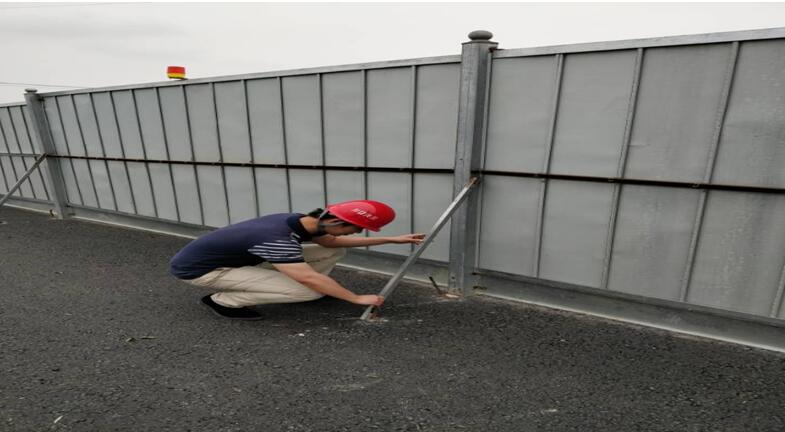

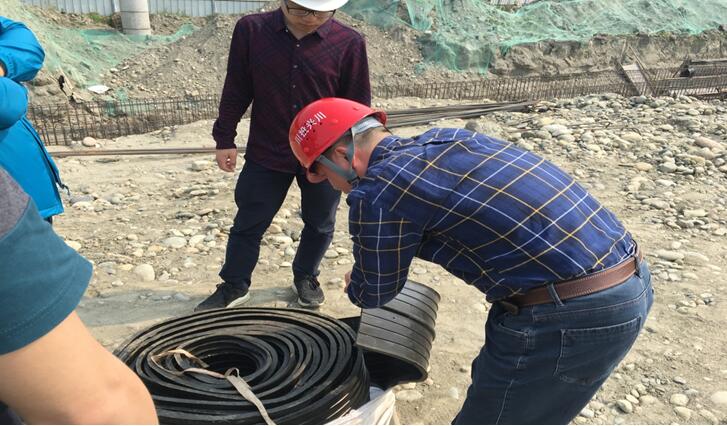

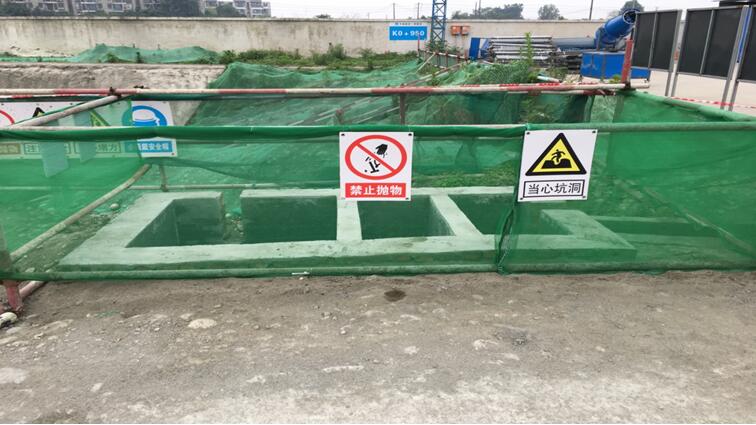

1、4月26日上午,由項目公司提議,監理單位組織各參建單位對施工現場進行節前大檢查,主要檢查了施工現場的安全防護設施、勞動防護用品的配置及使用、安全警示标識、臨時用電、安全防護用品使用、土方作業、揚塵治理、消防設施、檢查井砌築等。從檢查結果來看,現場總體情況良好,共發現3條安全環保方面的隐患,已督促施工單位整改完畢。

\

2、4月28日上午,項目公司向施工單位和監理單位傳達了川投集發【2018】46号四川省投資集團有限責任公司轉發《關于切實加強地質災害防治工作的通知》的通知和川投集發【2018】53号《四川省投資集團有限責任公司關于切實加強“五一”節假日及汛期安全生産工作的通知》,就防汛減災工作和“五一”節期間的安全工作提出了六點要求:一是高度重視,切實落實防災責任,層層落實安全責任;二是全面排查,逐一落實防範措施,加強重點領域工作;三是加強監測,做好内外協同聯動,果斷采取避險措施;四是強化預警,确保信息傳遞暢通;五是注重技防,完善應急救援準備措施,著力提升防災能力;六是嚴肅值班值守和問責制度。

3、5月3日上午,項目公司組織各參建單位對施工現場進行節後複查,主要檢查了施工現場的安全防護設施、勞動防護用品的配置及使用、安全警示标識、臨時用電、安全防護用品使用、土方作業、揚塵治理、消防設施、電力通訊檢查井砌築等。從檢查結果來看,現場總體情況良好,共發現2條安全環保方面的隐患,已督促施工單位整改完畢。

\

4、5月7日上午,項目公司向施工單位和監理單位傳達了聯發【2018】5号《關于成立安全隐患排查治理領導機構的通知》和聯發【2018】6号《2018年度防汛減災工作實施方案》,就安全隐患排查工作和防汛減災工作提出了四點要求:一是施工單位要建立常态化、系統化的安全生産隐患排查治理機制,負責安全隐患自查自改自報;二是監理單位要深入現場實時排查安全隐患,負責安全隐患整改的監督複查;三是各參建單位安全第一負責人親自安排部署防汛減災工作;四是各單位加強防洪防汛期間的24小時值班和領導帶班管理,做好值班記錄。

5、5月11日,項目公司向施工單位和監理單位傳達了川國資綜合【2018】19号四川省政府國有資産監督管理委員會轉發《關于做好2018年全國防災減災日有關工作的通知》的通知,就防災減災工作提出了三點要求:一是突出主題,開展宣傳教育;二是排查隐患,修訂應急預案;三是開展演練,普及知識技能。

6、5月15日,項目公司向施工單位和監理單位傳達了川安辦函【2018】58号《四川省人民政府安全生産委員會辦公室關于印發彭宇行同志在全省安全生産緊急電視電話會議上講話的通知》,就當前安全生産形勢進行了工作安排,一是提高思想認識,迅速學習貫徹落實《地方黨政幹部安全生産責任制規定》;二是準确把握當前安全生産主要風險及問題隐患;三是結合汛期重點,持續開展安全生産專項整治行動;四是全面檢查督查,嚴肅責任追究;五是加強應急值守,提高事故防範應對處置能力。

\

7、為貫徹落實川投集發【2018】46号、川投集發【2018】53号、川國資綜合【2018】19号、川安辦函【2018】58号文件的相關精神以及工作要求,項目公司于5月18日組織各參建單位開展了一次防汛減災大檢查活動,主要檢查了安全防護設施、勞動防護用品的配置及使用、安全警示标識、臨時用電、邊坡護理、防汛物資、降水作業、值班值守、應急預案等,從檢查結果來看,現場總體情況良好,共發現2條安全環保隐患,已督促施工單位整改完畢。

8、5月23日,項目公司向施工單位和監理單位傳達了川投集發【2018】61号《四川省投資集團有限責任公司關于開展2018年“安全生産月”活動的通知》和川安辦【2018】21号《四川省人民政府安全生産委員會辦公室關于開展2018年全省“安全生産月”活動的通知》,要求施工單位切實貫徹落實文件精神和相關工作要求,認真開展2018年全省“安全生産月”活動。

9、5月24日,為持續做好防汛減災工作,由項目公司提議,監理單位組織各參建單位開展了一次安全大檢查,主要檢查了施工現場的安全防護設施、安全警示标識、臨時用電、揚塵治理、邊坡護理、降水作業、消防設施、圍擋支護等,從檢查結果來看,現場總體情況良好,共發現3條安全環保隐患,已督促施工單位整改完畢。

\

四、安全長周期記錄

截止2018年5月25日,安全施工340天。

川投集團網站群

四川省投資集團有限責任公司 四川川投能源股份有限公司 四川川投大健康産業集團有限責任公司 四川嘉陽集團有限責任公司 四川川投峨眉鐵合金(集團)有限責任公司 川投信息産業集團有限公司 四川川投田灣河開發有限責任公司 四川泸州川南發電有限責任公司 四川川投燃氣發電集團有限責任公司 四川川投售電有限責任公司 四川拓源售電有限公司 四川川投興川建設有限責任公司 四川川投佳友物業有限責任公司 四川川投國際網球中心開發有限責任公司 四川省房地産開發投資有限責任公司 華西牙科有限責任公司 天府大數據國際戰略與技術研究院 西昌川投大健康科技有限公司 四川牙谷建設管理有限公司
