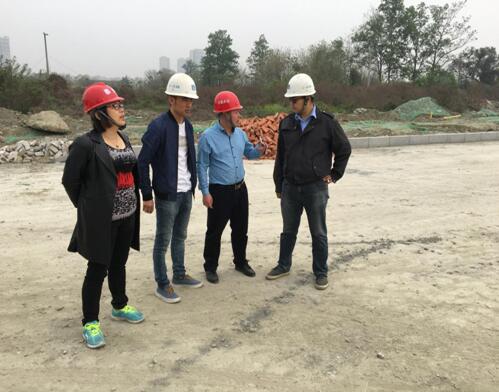

按照集團公司《反“三違”安全月專項活動方案》工作要求,3月29日下午,集團公司總會計師、川投興川建設公司董事長鄭世紅、集團财務部經理黃勁、副經理葉光明組成的反“三違”安全月檢查小組到川投雙流片區PPP項目公司檢查督導 “反三違”安全生産工作開展情況。檢查組認真聽取了項目公司關于雙流區醫院PPP項目、怡心湖片區市政道路一期工程PPP項目、天府新區信息安全産業園配套基礎設施工程PPP項目最新的工程進度情況及 “反三違”安全月活動開展情況的彙報,并對項目公司的安全生産責任制、安全文件傳達學習、安全生産目标責任書、隐患排查整改、應急管理措施、“反三違”實施方案等相關資料進行了仔細檢查。檢查組對項目公司安全管理方面取得的成績給予了充分肯定,并強調安全無小事,安全管理責任重于泰山,希望項目公司在安全生産工作管理過程上做出特色,做出亮點,做出榜樣!
二、項目進展情況:
1、路面清表施工(K1+860~K1+880,K2+150~K2+550,K3+140~K3+250)本年完成30.12%,累計完成90.01%。
2、道路挖一般土方施工(K1+860~K1+880,K2+150~K2+550,K3+140~K3+250)本年完成36.55%,累計完成86.45%。
3、挖溝槽土方施工(K2+155~K2+240南北側,K2+500~K2+500南北側,K3+140~K3+250南北側)本年完成38.59%,累計完成79.82%。
4、挖溝槽連砂石施工(K2+155~K2+240南北側,K2+500~K2+520南北側,K3+140~K3+250南北側)本年完成19.94%,累計完成35.96%。
5、污水管敷設施工(K2+155~K2+240,K2+500~K2+520,K3+140~K3+250)本年完成43.25%,累計完成89.65%。
6、道路換填連砂石(特殊路基處理)施工(K1+860~K2+155)本年完成53.56%,累計完成85.36%。
7、路床填築連砂石施工(K1+880~K2+155)本年完成39.05%,累計完成88.69%。
8、排水溝槽砂礫石回填施工(K2+155~K2+240南北側,K2+500~K2+500南北側,K3+140~K3+250南北側)本年完成1.71%,累計完成1.71%。
9、排水溝槽土方回填施工(K2+155~K2+240南北側,K2+500~K2+500南北側,K3+140~K3+250南北側)本年完成3.00%,累計完成23.77%。
10、雨水管及支管施工(Yn35-1-Yn58-1、Ys35-1-Ys57-1、Yn40-Yn44、Ys39-Ys43)本年完成83.19%,累計完成100%。
11、排水檢查進及支井施工(W41-W43、W47-W48、W59-W60)本年完成59.63%,累計完成93.90%。
12、雨水箱涵制作(K2+414~K2+620南側,K2+800~K3+178南側,K2+414~K2+550北側,K3+032~K3+200北側)本年完成16.22%,累計完成77.01%。
13、級配碎石墊層施工(K0+046~K0+500雙溫路平交道口)本年完成32.56%,累計完成32.56%。
14、水穩第一層敷設施工(K0+240~K0+540)本年完成16.56%,累計完成16.56%。
15、水穩第二層敷設施工(K0+045~K0+540)本年完成16.56%,累計完成16.56%。
16、給水管鋪設施工(K1+660~K1+720南北側)本年完成22.75%,累計完成22.75%。
17、電力通訊排管施工(K0+046~K0+100)本年完成14.10%,累計完成14.10%。
18、雨水聯絡管施工(K0+045~K0+500)本年完成14.99%,累計完成14.99%。
19、涵洞1至14施工累計完成100%;涵洞-15施工本年完成50%,累計完成50%;涵洞-16施工本年完成50%,累計完成50%;涵洞-17施工本年完成50%,累計完成50%。
三、項目投融資情況
1、項目投資額完成情況:
該項目于2017年7月20日取得監理簽發的開工令,項目計劃總投資87,969.41萬元。因金海棠大道規劃調整,導緻該項目有四條道路暫緩施工,目前僅光華八線進場施工,光華八線計劃總投資為15,092.84萬元。截止2018年4月底已完成産值7,477.07萬元,占本項目計劃總投資的8.50%,占光華八線計劃總投資的49.54%。
2、2018年籌融資情況:
項目債務融資工作正在報審過程中。
四、工程質量、安全文明環保施工情況
(一) 工程質量情況:
1、工程質量受控在控,隐蔽工程質量驗收合格,無質量事故。
2、實體質量控制情況:
道路工程:溫江段路緣石除平交道口和公交站台外已安裝完成,總體效果較好。涵8支涵10段級配已鋪築完成,通過質監驗收。
給排水工程:控制雙龍園段雨水箱涵及過街涵洞質量,加強涵背回填質量檢測。
電力照明工程:溫江段電力通信已完成施工,質量在可控範圍。
(二)安全文明環保施工管理

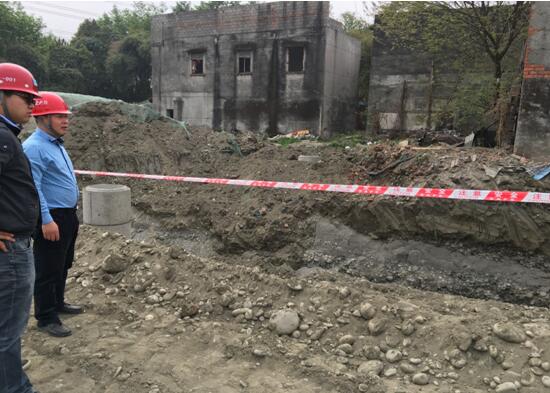

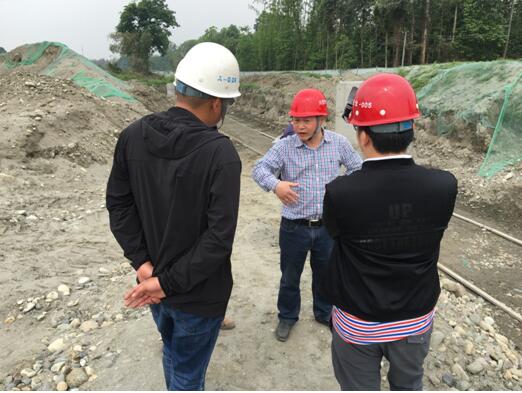

1、3月29日上午,項目公司會同監理單位、施工單位開展了一次安全質量環保大檢查,主要檢查了施工現場的安全防護設施、安全警示标識、臨時用電、土方作業、安全防護用品使用、揚塵治理、消防設施、檢查井砌築等。從檢查結果來看,現場總體情況良好,共發現3條安全環保方面的隐患,已督促施工單位整改完畢。
當天下午監理例會上,項目公司向監理單位和施工單位傳達川國資綜合【2018】6号文件,并就四川省國資委關于進一步加強當前道路交通安全工作的要求做了相關安排:一是進一步提高交通安全意識;二是進一步盯住重點車輛;三是進一步盯住重點路段;四是進一步強化宣傳。希望各參建單位紮實抓好道路交通安全生産工作,有效防範和遏制重特大道路交通事故的發生。
2、4月4日,項目公司組織各參建單位開展節前安全大檢查,主要檢查了施工區域的安全防護設施、安全防護用品使用、臨時用電、土方作業、揚塵治理、消防設施、社會便道、工地倉庫等。從檢查結果來看,現場總體情況良好,共發現4條安全環保方面的隐患,已督促施工單位整改完畢。
3、4月11日上午,項目公司組織監理單位和施工單位開展安全環保質量大檢查,主要檢查了施工區域内的安全防護設施、勞動保護用品配置及使用、臨時用電、土方作業、消防設施、揚塵治理,特種作業人員資質。從檢查結果來看總體情況良好,共發現2條安全環保隐患,已督促施工單位整改完畢。
4、4月19日上午,監理單位組織各參建單位開展安全環保質量大檢查,主要檢查了施工現場的安全防護設施、安全警示标識、臨時用電、土方作業、安全防護用品使用、消防設施、特種設備及特種作業人員資質,重點檢查了揚塵治理。從檢查結果來看,現場總體情況良好,共發現2條安全環保方面的隐患,已督促施工單位整改完畢。

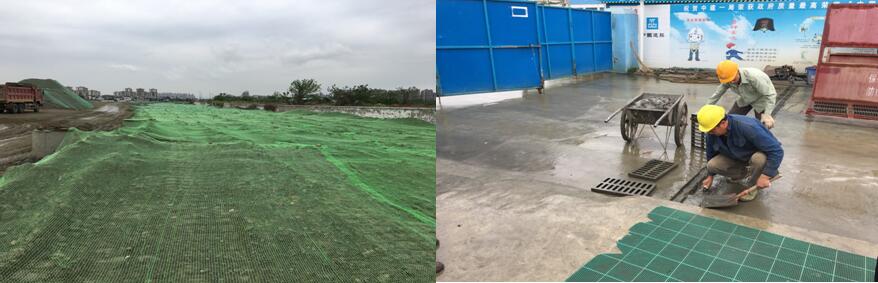

裸土覆蓋 洗車池下水道清淤
五、安全長周期記錄:
截止2018年4月25日,安全施工310天。
