一、綜合信息:

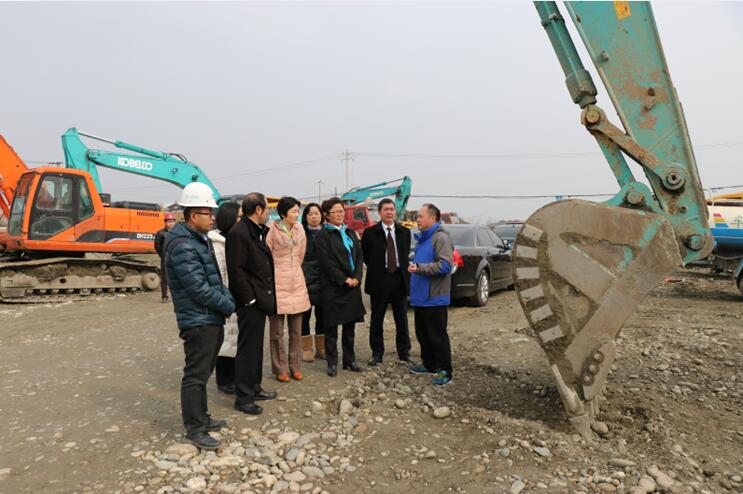

1、2月9日下午,川投集團總會計師、川投興川建設公司董事長鄭世紅、川投集團總經理助理段躍剛、川投集團安全環保部經理陶世賢、川投集團紀委副書記白翠紅一行到雙流片區PPP項目施工現場進行節前安全檢查,興川建設公司總經理周守玉率經營班子成員及相關部門負責人陪同檢查。鄭總一行仔細查看了施工現場,詳細了解項目建設進度等相關情況及春節期間項目放假安排和值班安排情況,并就歲末年初各項目安全環保管理工作提出了要求:一是要求春節放假前,項目公司要加強安全監管,對節前安全大檢查中發現的隐患在放假前一定要落實整改到位;二是要督促施工單位節前必須把工資發放到民工手上,杜絕因拖壓民工工資引發的維穩事件發生;第三,節日期間項目公司及施工單位值班人員要認真履職盡責,做好施工現場防火防盜等安全保衛工作,确保假期财産安全。
2、天府信息安全産業園配套基礎設施工程PPP項目位于成都市雙流區彭鎮、九江鎮,建設道路包括雙楠大道西沿線、金海棠大道、中電科B2道路、中電科B3道路、光華8線(雙流段)。由于雙楠大道西沿線、金海棠大道、中電科B2道路、中電科B3道路受調規影響,暫時不能開工,迄今為止,隻有光華八線在施工。
二、項目進展情況:
1.路面清表施工(K1+997~K2+155,K2+240~K3+140)本年完成29.73%,累計完成88.97%。
2.道路挖一般土方施工(K1+977~K2+155,K2+800~K3+140)本年完成12.86%,累計完成55.21%。
3.挖溝槽土方施工(K1+820~K2+155南北側,K2+240~K2+500南北側,K2+520~K3+140南北側)本年完成36.20%,累計完成77.43%。
4.挖溝槽連砂石施工(K1+820~K2+155南北側,K2+240~K2+500南北側,K2+520~K3+140南北側)本年完成15.60%,累計完成31.62%。
5.污水管敷設施工(K1+820~K2+155南北側,K2+240~K2+500南北側,K2+520~K3+140南北側)本年完成37.30%,累計完成83.45%。
6.道路換填連砂石(特殊路基處理)施工(K2+520~K3+140)本年完成41.09%,累計完成75.61%。
7.路床填築連砂石施工(K2+520~K3+140)本年完成46.03%,累計完成86.90%。
8.雨水管(K0+040~K0+261左,K0+040~K0+307右,K2+184
~K2+414雙)施工累計完成100%。
9.雨水箱涵制作(K1+820~K1+900南側,K2+620~K2+800南側,K2+550~580北側)本年完成8.21%,累計完成58.70%。
10.級配碎石墊層施工(K0+240~K0+540)本年完成9.62%,累計完成16.89%。
11.水穩第一層敷設施工(K0+240~K0+540)本年完成16.56%,累計完成16.56%。
12.水穩第二層敷設施工(K0+045~K0+540)本年完成16.56%,累計完成16.56%。
13.給水管到敷設施工(K1+040~K1+420)本年完成14.16%,累計完成14.16%。
14.涵洞-1施工累計完成100%;涵洞-2施工累計完成100%;涵洞-3施工累計完成100%;涵洞-4施工累計完成100%;涵洞-5施工累計完成100%;涵洞-6施工累計完成100%;涵洞-7施工累計完成100%;涵洞-8施工累計完成100%;涵洞-9施工累計完成100%;涵洞-10施工累計完成100%;涵洞-11施工本年完成50%,累計完成100%;涵洞-13施工本年完成50%,累計完成50%;涵洞-14施工本年完成50%,累計完成50%; 涵洞-15施工本年完成50%,累計完成50%;涵洞-16施工本年完成50%,累計完成50%;涵洞-17施工本年完成50%,累計完成50%。
三、項目投融資情況
1、項目投資額完成情況:該項目于2017年7月20日取得監理簽發的開工令,本項目計劃總投資87,969.41萬元,截止2018年2月底已完成産值6,943.38萬元,約占計劃總投資的7.89%。
2、2017年籌融資情況:
因金海棠大道規劃調整,導緻項目有四條道路暫緩施工,為控制股東投入資金的風險,公司反複與股東單位溝通,得到股東單位的理解及支持并同意資本金分批到位。資本金第一次到位(扣除金海棠大道報價明細表中的金額後)時間在2017年11月初已完成,各股東單位按照《公司章程》約定的出資額及時支付資本金9,577.14萬元。項目融資工作正在報審過程中。
四、工程質量、安全文明環保施工情況
(一)工程質量情況:
1、工程質量受控在控,隐蔽工程質量驗收合格,無質量事故。
2、實體質量控制情況:
道路工程:K0+045~K0+540已完成第二層水穩鋪設,2月8号進行了驗收并且驗收結果合格。路緣石已進場并完成進場驗收,K0+045~K0+540已開始安裝。K0+960~K1+820土基已分層分段回填至路床頂,精平後檢測彎沉。
給排水工程:K1+040~K1+420已完成給水管道安裝;控制雨水箱涵及過街涵洞的鋼筋模闆混凝土質量,加強涵背回填質量檢測。
電力照明工程:電力通信管材已進場,完成進場驗收,已開始溝槽開挖并安裝。
(二)安全文明環保施工管理
1、1月31日,項目公司組織監理單位和施工單位開展安全、質量、環保大檢查,主要檢查了施工區域内的安全防護設施、勞動保護用品配置及使用、臨時用電、基坑作業、消防設施、揚塵治理,從檢查結果來看總體情況良好,共發現3條隐患,已督促施工單位整改完畢。
2、在2月1日上午的監理例會上,項目公司向施工單位和監理單位提出了在春節前後要切實做好各項安全生産工作的要求,一是做好信訪穩定工作,要确保民工工資按時發放,堅決杜絕因欠薪引發的群衆性事件;二是在節前離場前進行一次全面的安全環保大檢查,在節後複工之前也要進行一次安全生産大檢查,同時要做好工人三級安全教育和安全技術交底工作;三是在假日期間要做好值班工作,不僅要派專人值班值守,而且還要領導帶班;四是做好節日期間防火防盜工作,确保現場的财産安全;五是随著近段時間的工程進度加快,機械設備的陸續增多,要加強對操作人員的管理,保證施工現場的交通安全;六是加強文明施工,要把施工區域内材料物品分類堆放整齊。同時組織施工單位和監理單位認真學習了川國資委【2018】29号文件,就四川省政府國有資産監督管理委員會關于加強2018年春節和全國兩會期間安全生産工作的要求做了相關安排,要求各單位認真領會文件精神,切實加強2018年春節和全國“兩會”期間安全生産工作,有效防範和堅決遏制各類事故的發生,确保大家度過一個祥和、平安的節日。
3、為貫徹落實川國資委【2018】29号文件精神,項目公司于2018年2月8日組織施工單位和監理單位開展了春節節前安全、質量、環保大檢查,主要檢查了施工區域内的安全防護設施、勞動保護用品配置及使用、臨時用電、基坑作業、消防設施、揚塵治理、水穩鋪設。檢查結束後,項目公司就節日前後的安全生産工作向各參建單位著重強調了四點,一是持續做好信訪穩定工作,要确保民工工資按時發放,堅決杜絕因欠薪引發的群衆性事件;二是在節後複工之前進行一次安全生産大檢查,确保開工之前無安全隐患,同時要做好工人三級安全教育和安全技術交底工作;三是做好節日值班和領導帶班工作,值班人員每天要對施工現場進行巡查并做好記錄;四是做好節日期間防火防盜工作,确保财産安全。從本次檢查結果來看,總體情況良好,共發現3條隐患,已督促施工單位整改完畢。

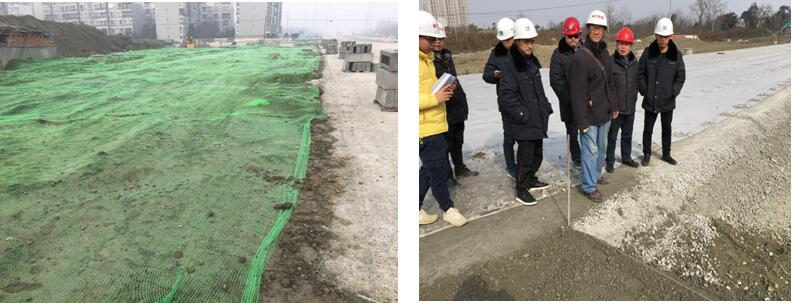

施工現場裸土覆蓋情況 節前安全環保檢查
4、春節期間,督促施工單位做好工地暫停施工期間的安全保衛工作,保衛值班人員要仔細巡查工地周邊,防止偷盜和火災事故發生,并做好值班巡查記錄。
5、春節後檢查了放假期間現場保衛值班巡查和安全保衛情況,過節放假期間,現場沒有發生一起偷盜、火情隐患等不安全事件。
四、安全長周期記錄:
截止2018年2月25日,安全施工251天。
