一、項目基本概況
天府信息安全産業園配套基礎設施工程PPP項目位于成都市雙流區彭鎮、九江鎮,建設道路包括雙楠大道西沿線、金海棠大道、中電科B2道路、中電科B3道路、光華8線(雙流段)。由于雙楠大道西沿線、金海棠大道、中電科B2道路、中電科B3道路受調規影響,暫時不能開工,迄今為止,隻有光華八線施工。
二、項目進展情況:
1、路面清表施(K0+040~K0+520,K0+940~K2+200,K2+530~K3+300)工完成64.30%。
2、污水溝槽開挖(土方、連砂石)(K0+040~K0+520,K0+940~K2+200,K2+530~K3+301)完成79.52%。
3、污水管敷設施工(K0+040~K0+520,K0+940~K2+200,K2+530~K3+303)完成40.70%。
4、溝槽回填(連砂石)(K0+040~K0+520, K0+940~K2+200, K2+530~K3+304)施工完成40.25%。
5、路基換填(開挖)(K0+040~K0+520,K0+940~K2+200,K2+ 530~K3+305)施工完成57.60%,路基換填(回填砂礫石)(K0+040~K0+520,K0+940~K2+200,K2+530~K3+306)施工完成56.11%。
6、路床填築(K0+040~K0+520,K0+940~K2+200,K2+530~K3+307)施工完成51.58%。
7、雨水管(K0+040~K0+261左,K0+040~K0+307右,K2+184
~K2+414雙)施工完成100%。
8、雨水箱涵墊層(K0+040~K0+520,K0+940~K1+820)施工完成52.19%,雨水箱涵主體(K0+040~K0+520,K0+940~K1+820)施工完成47.66%。
9、給水管道敷設(K0+040~K0+520,K0+940~K2+200)完成21.43%。
10、涵洞-1至10施工完成100%,涵洞-11施工完成84.51%,涵洞-13施工完成8.20%,涵洞-14施工完成14.49%,涵洞-15施工完成15.38%,涵洞-16施工完成15.63%,涵洞-17施工完成16.67%。
三、項目投融資情況
1、2017年度項目投資額完成情況:該項目于2017年7月20日取得監理簽發的開工令,本項目計劃總投資87,969.41萬元,截止2017年12月31日已完成産值6,241.7萬元,約占計劃總投資的7.10%。
2、2017年融資情況:
公司資本金到位情況:截止2017年12月31日實際到位資本金9,577.14萬元,其中:四川省投資集團有限責任公司到位資本金6,704萬元;中國建設一局(集團)有限公司到位資本金1,915.43萬元;成都市雙流區交通建設投資有限公司資本金957.71萬元。
融資情況:項目融資正處于金融機構報審過程中。
四、工程質量、安全文明環保施工情況
(一)工程質量情況:
1、工程質量受控在控,隐蔽工程質量驗收合格,無質量事故。
2、實體質量控制情況:
道路工程:加強控制土基K0+260-K0+540、K0+960-K1+820回填質量,嚴格分層分段回填,彎沉檢測合格。控制墊層起點至K0+260及基層施工質量。
給排水工程:控制污水溝槽開挖及管道原材料質量驗收,雨水箱涵及過街涵洞的鋼筋模闆混凝土質量,加強涵背回填質量檢測。給水已完成起點至K0+522,準備給水支管安裝及給水井制作。給水管道已回填至管頂50cm,準備管道試壓。
電力照明工程:電力通信管材已進場,完成進場驗收,準備溝槽開挖及驗槽。
(二)安全文明環保施工管理
1、根據項目公司關于開展2017年度秋季安全大檢查活動的通知要求,組織監理單位和施工單位開展了針對施工區域内的基坑作業、機械設備、臨時用電、消防設施、安全防護設施、安全警示标識、職業安全健康提示标識、勞動保護用品配置及使用、文明施工、裸土覆蓋、揚塵治理等的自查活動,一共發現9條安全環保隐患,現已整改完畢。
2、11月底,項目公司會同監理部組織參建單位傳達學習川國資綜合【2017】55号、川國資綜合【2017】56号文件,就安全大檢查“回頭看”檢查發現問題隐患整改以及今冬明春火災防控進行了工作安排,要求各單位認真落實整改“回頭看”發現的安全隐患和問題,同時認真履行今冬明春火災防控主體責任,紮實抓好火災隐患防控工作,确保建設項目防火形勢穩定可控。
3、11月30日,項目公司在監理例會上就近期的安全環保、工程質量、進度管理工作向參建單位進一步強調,一是施工單位必須加強施工人員安全防護用品使用的管理;二是加強場地主要出入口和臨時交通道口的交通安全管理;三是加強場地内推土機、壓路機、混凝土泵車、吊車等大型施工機械的安全管理,嚴格落實報審制度;四是加強路基和溝槽回填質量控制;五是進一步做好裸土覆蓋、車輛沖洗、噴霧降塵,道路清掃等揚塵治理。六是加強工程質量隐蔽質量驗收,及時辦理相關驗收手續完善工程資料。會後對相關工程資料進行了檢查。
4、為貫徹落實川國資綜合【2017】56号文件的精神,進一步強化參建單位員工的消防安全意識,提高火災防控能力和突發事件應變能力,學會正确使用滅火器和各類消防設備設施,确保防火形勢穩定可控,11月30日下午,由項目公司組織施工單位和監理單位開展了一次消防演練,并取得圓滿成功。
5、監理單位根據項目公司要切實做好安全生産工作的相關要求,于12月7日組織了項目公司和其他參建單位進行了安全環保聯合大檢查,主要針對安全防護用品使用、臨邊防護、基坑作業、臨時用電、消防設施、揚塵治理等方面進行了檢查,現場總體情況較好,共排查6項安全環保和質量方面的隐患,已督促

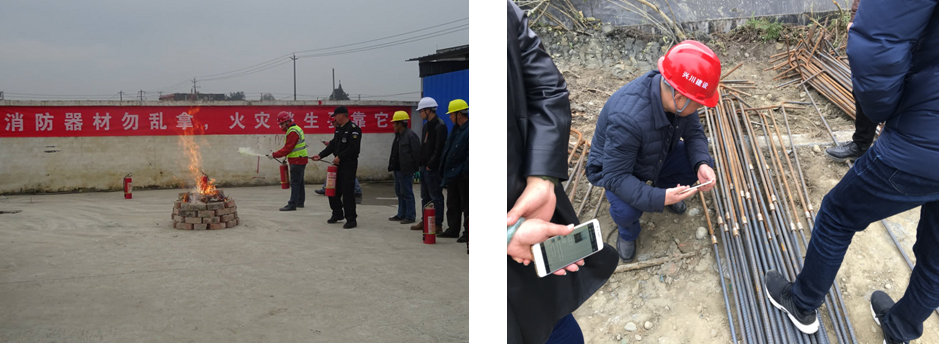

現場開展消防演練 現場檢查鋼筋連接質量
6、12月14日,項目公司督促監理單位組織各參建單位對排查的安全環保隐患和質量問題進行了複查,檢查了雨水箱涵的鋼筋綁紮、臨邊防護、臨時用電、消防設施、基坑回填和揚塵治理,從檢查情況來看,總體情況良好,共發現3條安全隐患,已督促整改。
7、為認真貫徹落實省政府關于持續做好環境保護督查有關工作部署,特别是在重污染天氣預警期間,項目公司要求施工單位和監理單位嚴格按照環保施工标準,積極落實公路建設項目揚塵管理辦法各項要求,時刻盯緊工地起塵、運輸揚塵、路面污染等關鍵環節和重點領域,嚴格抓監管,持續抓落實,紮實抓常态,繼續加強環境保護法律、法規和環保知識宣傳教育活動。在12月21日專門針對施工區域内的環保工作進行了一次檢查,檢查發現存在某些區域裸土覆蓋不到位,灑水車作業不到位,運輸車輛粘帶的泥土沒有及時沖洗等問題。針對上述發現的問題已督促施工單位整改。

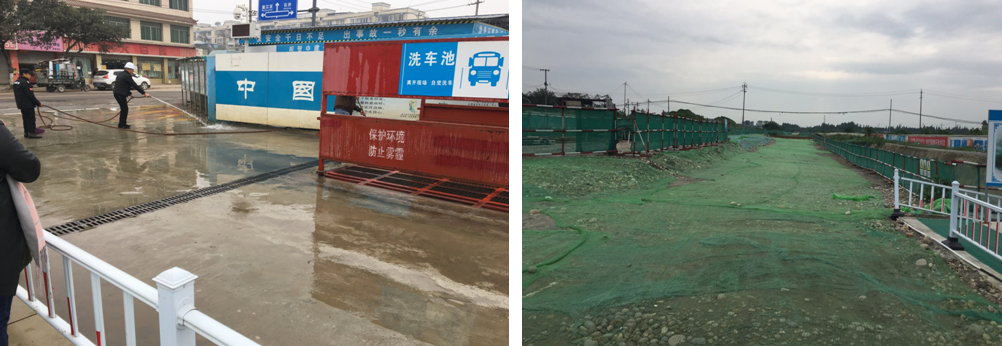

工地入口道路清洗 裸土覆蓋

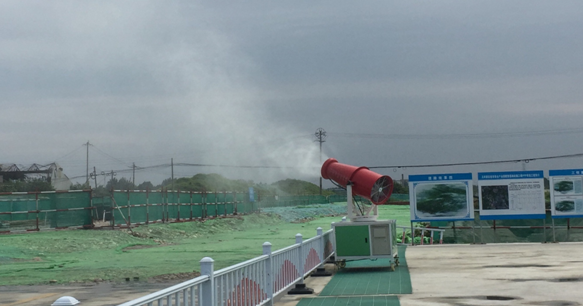

霧炮降塵作業
五、安全長周期記錄:
截止2017年12月25日,安全施工189天。
