怡心湖片區市政道路 工程PPP項目工程簡報(2017年第1期總第1期)

川投怡心湖 2018/01/05 0

一、項目基本概況

本工程為怡心湖片區市政道路工程,分為環湖路、天保大道、B9、B10、B13、B14、B17、B18、B19、B20、B22、B區相鄰現狀道路進出口改造工程、污水遷改等工程。怡心湖片區位于“新雙流”的東側,屬空港高技術産業功能區的公興南組團。東側與天府新區直管區隔劍南大道相望,西側緊鄰物聯網工業區。規劃區北起牧華路,南至規劃青蘭路,東臨劍南大道,西以物聯大道、迎賓大道為界,規劃總用地面積8.4平方公裡。本次怡心湖片區市政道路工程将對怡心湖西部活力居住區(簡稱A區),花園商務核心區(簡稱B區),生态居住鄰裡區(簡稱C區),商務發展菁英區(簡稱D區)四個功能區進行依次設計。

二、項目進展情況:


1、環湖路

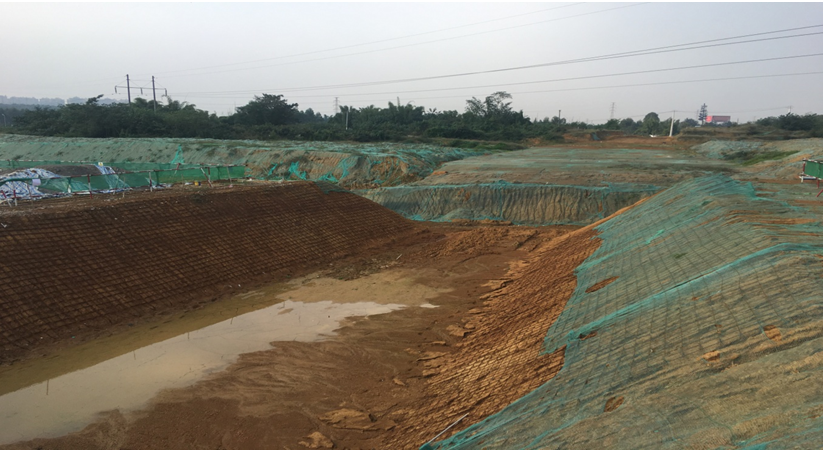

道路工程:全部清表完成;5#魚塘及1#溝渠完成清淤、K0+380-K0+410清淤完成,其餘所有換填部位完成清淤、砂礫石換填及鋼筋砼加強(含清單外);K0+014—K0+300、K0+320—K0+400、K0+480—K0+640、K0+740—K0+820、K0+890-K1+950車行道及人行道土方挖填完成;K085-K300砂礫石加強層;K0+014—K0+085道路工程、完成K0+890-K2+024路基和綠化帶,所有挖方、清表土;完成部分K0+890-K1+100段回填、K1+200-K1+545段回填;完成設計外K1+040-K1+090軟基處理;由于環湖路橋取消承台鋼筋拆除、環湖路橋承台1.2.3#基坑底部回填3米砂礫石、回填土方3000m³;

人行通道及泵房工程:1#下穿土方開挖完成,噴錨鋼筋網片綁紮完成;完成3#人行下穿挖運土方;

排水工程:K0+014—K0+085管網工程完成;完成環湖路K1+385原污水井筒升高、井周處理;橋完成樁基工程;完成橋梁土方挖棄;完成2#承台鋼筋綁紮;K0+014—K0+085綠化工程完成;K0+014—K0+085段管線預留預埋及檢查井完成;

照明工程:K0+014—K0+086路燈管線預留(包含變更增加的兩處路燈);

管廊土建工程:K0+167—K0+300管廊溝槽開挖完成、邊坡支護噴錨完成,K0+800-K0+890、K0+890—K1+040、K1+460-K2+040管廊溝槽開挖、砂礫石換填、基礎回填完成;K1+890-K1+200管廊軸線調整後增加砂礫石基層換填(約400m³)、K1+040-K1+285管廊地基承載力不足段換填砂礫石完成(約11000m³);K1+285—K1+315、K1+345-K1+375管廊墊層澆築、底闆及牆身鋼筋制作完成,K1+315—K1+345管廊墊層澆築、底闆鋼筋完成;(由于停工期間無法澆築混凝土鋼筋已生鏽拆除);K0+890—K1+900管廊墊層及底闆防水完成;K1+285-K1+495管廊底闆及牆身鋼筋制作、底闆砼澆築完成;K1+285-K1+375管廊牆身及頂闆砼澆築完成;

2、天保大道

道路工程:K0+000—K1+100清表完成;天保大道回填土方完成至75%;

排水工程:拆除K0+459.8-K0+520未包封管線;K0+900-K1+020南側拆除原管網、新建雨水管道完成;

橋梁工程:天保橋0#、1#承台樁基全部完成;2#橋墩與3#橋台之間原河道範圍内土方換填完成;2#承台樁基完成11根、設計變更後全護筒樁完成3根;3#承台樁基完成2根,設計變更後全護筒樁完成18根;

3、道路工程:

B9:清表完成;所有換填部位完成(清淤及砂礫石換填);K0+950—K1+120尾砂池清淤完成;所有道路土方挖填完成75%;

B10:清表完成85%;K0+080—K0+260尾砂池清淤完成,道路土方挖填完成75%;

B13:清表完成90%;新增簽證道路軟基換填全部完成;道路土方挖填完成65%;

B14:清表完成90%;換填部位完成清淤及換填砂礫石;道路土方挖填完成85%;

B17:清表完成;道路土方挖填完成80%;

B18:清表完成;K0+410-K0+430完成清淤;道路土方挖填完成75%;

B19:K0+300-K0+500道路清表完成,K0+085-K0+275尾沙挖棄完成90%,K0+300-K0+480道路土方挖填完成85%;

B20:清表全部完成;(除K0+140-280以外)所有換填完成;道路土方挖填完成85%;

B21:清表完成;道路土方挖填完成85%;

B22:全部清表完成;K0+260—K0+360土方挖填完成至加強層底标高;K0+085臨時過街圓管涵完成溝槽開挖,管材已進場;

4、污水幹管遷改工程:頂管W4—W10、W14—W19工作井澆築完成;2、W23—W25工作井澆築高度7.4米;3、W14—W16段完成管道頂進160米4.W10-W14管道全部完成;5.W11—W15明挖段完成管道安裝、回填6.W12、W13、W14檢查井完成至收口蓋闆。


三、項目投融資情況

1、2017年度項目投資額完成情況:該項目于2017年6月19日取得監理簽發的開工令,本項目計劃總投資41,885.58萬元,截止2017年12月31日已完成産值5,632.39萬元,約占計劃總投資的14.90%。

2、2017年融資情況:

公司資本金到位情況:截止2017年12月31日實際到位資本金8,377.11萬元。其中:四川省投資集團有限責任公司投入5,863.98萬元;中國建設一局(集團)有限公司投入1,675.42萬元;成都市雙流區交通建設投資有限公司投入837.71萬元。

融資情況:項目融資正處于金融機構報審過程中。

四、工程質量、安全文明環保施工情況

(一)工程質量情況:

1、工程質量受控在控,隐蔽工程質量驗收合格,無質量事故。

2、實體質量控制情況:

道路工程:加強路基和管廊基地換填回填質量控制,嚴格分層分段回填。

管廊鋼筋混凝土工程質量控制,重點控制了鋼筋制作安裝質量,模闆安裝質量,止水帶安裝質量和混凝土澆築質量。

\

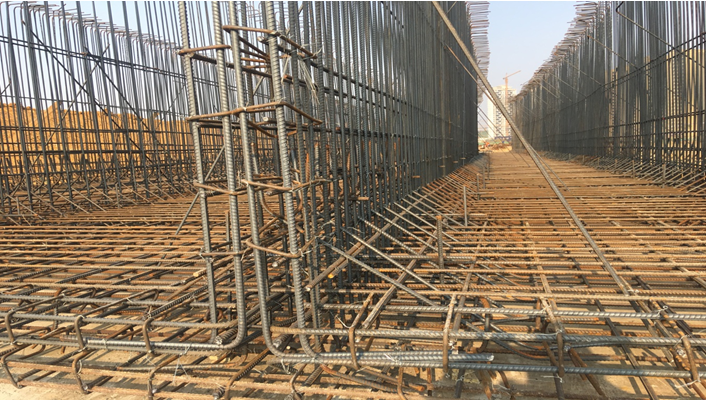

鋼筋安裝質量檢查

污水遷改工程頂管施工質量控制,重點進行了工作井護壁施工質量控制,污水管道成品質量檢查。

天保大道橋梁灌注樁施工質量控制,主要控制機械成孔質量控制、鋼筋籠制作安裝質量和灌注樁混凝土澆築質量。

(二)安全文明環保施工管理

1、根據項目公司關于開展2017年度秋季安全大檢查活動的通知要求,組織監理單位和施工單位開展了針對施工區域内的基坑作業、機械設備、臨時用電、消防設施、安全防護設施、安全警示标識、職業安全健康提示标識、勞動保護用品配置及使用、文明施工、裸土覆蓋、揚塵治理等的自查活動,一共發現4條安全環保隐患,現已整改完畢。

2、11月底,公司通過監理會組織參建單位傳達學習了川國資綜合【2017】55号、川國資綜合【2017】56号文件,就關于做好安全大檢查“回頭看”檢查發現問題隐患整改以及今冬明春火災防控進行了工作安排,要求各單位認真學習領會文件精神,認真落實整改“回頭看”發現的安全隐患和問題,同時認真履行今冬明春火災防控主體責任,紮實抓好火災隐患防控工作,确保建設項目防火形勢穩定可控。

3、12月初,項目公司在監理例會上就近期的安全環保、工程質量、進度管理工作向參建單位進一步強調,一是施工單位必須加強施工人員安全防護用品使用的管理;二是加強場地主要出入口和臨時交通道口的交通安全管理;三是加強場地内推土機、旋挖機、壓路機、混凝土泵車、吊車等大型施工機械的安全管理,嚴格落實報審制度;四是加強路基和溝槽回填質量控制;五是進一步做好裸土覆蓋、車輛沖洗、噴霧降塵,道路清掃等揚塵治理。六是加強工程質量隐蔽質量驗收,及時辦理相關驗收手續完善工程資料。

4、為認真貫徹落實省政府關于持續做好環境保護督查有關工作部署,特别是在重污染天氣預警期間,項目公司要求施工單位和監理單位嚴格按照環保施工标準,積極落實公路建設項目揚塵管理辦法各項要求,時刻盯緊工地起塵、運輸揚塵、路面污染等關鍵環節和重點領域,嚴格抓監管,持續抓落實,紮實抓常态,繼續加強環境保護法律、法規和環保知識宣傳教育活動。在12月21日專門針對施工區域内的環保工作進行了一次檢查,檢查發現存在某些區域裸土覆蓋不到位,灑水車作業不到位,運輸車輛粘帶的泥土沒有及時沖洗等問題。針對上述發現的問題已督促施工單位整改。

\

裸土覆蓋


五、安全長周期記錄:

截止2017年12月25日,安全施工158天。

川投集團網站群

四川省投資集團有限責任公司 四川川投能源股份有限公司 四川川投大健康産業集團有限責任公司 四川嘉陽集團有限責任公司 四川川投峨眉鐵合金(集團)有限責任公司 川投信息産業集團有限公司 四川川投田灣河開發有限責任公司 四川泸州川南發電有限責任公司 四川川投燃氣發電集團有限責任公司 四川川投售電有限責任公司 四川拓源售電有限公司 四川川投興川建設有限責任公司 四川川投佳友物業有限責任公司 四川川投國際網球中心開發有限責任公司 四川省房地産開發投資有限責任公司 華西牙科有限責任公司 天府大數據國際戰略與技術研究院 西昌川投大健康科技有限公司 四川牙谷建設管理有限公司
