雙流區第一人民醫院遷建工程PPP項目工程簡報 (2017年第7期)

川投興川 2017/08/01 0

一、項目進展情況:

1、屋面找坡層完成30%。屋面防水開始施工。屋面非醫學設備基礎施工完成。醫學設備基礎開始施工。

2、塔吊已經安全拆除。

3、裝修材料和機電安裝設備材料提檔升級設計變更基本完成,機電設備品牌和裝修材料樣品基本确認完成。設計變更部分清單開始編制,材料價格待評審。

4、内牆抹灰施工完成75%(醫學工程除外)。

5、住院樓、醫技樓、地下室主體混凝土結構全部完工。

6、地下室外牆防水完成100%,地下室基槽回填完成90%,地下室降闆區和抗浮區毛石混凝土及連砂石回填完成100%。

7、磚砌體二次結構:主體工程二次砌體結構施工完成100%。

8、鋼結構安裝:主體鋼結構安裝完成100%。

9、機電安裝:

通風空調工程:地下室防排煙系統風管及風閥安裝完成100%。地下室空調水系統主管及支架安裝完成95%。空調水系統豎井内管道及支架部分安裝完成95%。

給排水工程:地下室給水系統管道及支架安裝完成100%,壓力排水管道安裝完成50%。門診樓給水系統管道安裝完成80%,虹吸排水系統安裝完成70%。住院樓給水系統管道安裝完成95%。醫技樓、住院樓和地下室衛生間暗埋PPR管道安裝完成100%,雨水和污水立管安裝完成60%。

消防工程:地下室自動噴淋系統主管安裝完成80%;醫技樓1-5樓噴淋系統主幹管及水平幹管安裝已經完成100%;住院樓1-9樓噴淋系統主幹管及水平幹管安裝已經完成90%。住院樓和門診樓消火栓系統立管安裝完成100%。

弱電系統:地下室橋架及支架安裝完成85%。

二、工程投資額完成情況

該項目土建安裝概算計劃總投資106,634.94萬元,本月完成投資額約2474.62萬元,開工至2017年7月底預計完成項目投資額約3.94億元,約占計劃總投資的36.96%。

三、項目投融資推進情況

成都市雙流區第一人民醫院遷建工程PPP項目貸款分别由建設銀行、農業銀行、成都銀行提供。公司根據工程進度情況分月按需提款,截至目前累計向銀行取得長期貸款17,100萬元,累計支付銀行貸款利息343.30萬元。

根據目前完成工程形象進度情況,與施工單位2016年初編制的項目三年總體進度計劃綜合比較,比計劃工期全面滞後約4個月。完成工程産值比施工單位2016年底編制的2017年完成階段計劃産值少7000萬元。

目前施工進度滞後主要原因:

1.因本工程門診樓外立面原設計玻璃幕牆,不滿足【建标(2015)38号】文《關于進一步加強玻璃幕牆安全防護工作的通知》中“不得在醫院門診急診樓和病房樓二層及以上采用玻璃幕牆”的要求,為避免後期無法通過工程驗收和因返工造成的損失,現場根據項目建設單位要求,需對玻璃幕牆進行設計變更後才能施工,導緻外牆立面玻璃幕牆施工進度滞後。

2.雙流區政府拟按50年不落後的裝修标準對原設計部分裝修材料、安裝材料和設備進行提檔升級,雙流交投集團公司于2017年1月9日、3月10日組織召開了兩次關于“雙流縣第一人民醫院遷建工程PPP項目”的裝修标準及機電設備提檔升級的會議,會上形成了多項變更的初步結論,并形成變更方案上報。2017年4月27日由副區長組織對變更方案進行研讨,2017年6月15日通過了區常委會議定,原則同意進行設計調整。截止2017年7月24日,涉及材料提檔升級的變更和醫院提出的設計變更基本完成,材料和設備品牌基本确定,但仍需對變更部分編制清單并完成财政評審後,施工單位才能進入材料采購招标比選,該過程仍需一個月左右。

3、2017年7月至8月,國家環保部西南督查組進駐四川開展環保督查,成都市環保局于7月份已經開展對雙流區進行環保督查。在此期間,雙流區混凝土攪拌站、砂石廠基本處于停産狀态,工程用砂漿和混凝土無法正常供貨,工程現場除機電安裝工程持續施工外,土建工程施工處于停工狀态。

以上情況還将持續影響工程進度,預計于2017年9月初,工程可能恢複正常施工。

四、工程質量、安全文明施工情況

(一)  工程質量情況:

1、工程質量受控在控,隐蔽工程質量驗收合格,無質量事故。

2、目前正在申報四川省優質結構工程驗收。但因評優政策變化,目前暫停省優評定。

3、工程實體質量控制情況:

消防、給水及暖通管道安裝工程:一是控制吊卡的加工制作和安裝質量,二是加強管道原材料進場質量驗收。

防水工程:一是控制防水卷材品牌和質量,二是加強防水材料熱鋪施工質量檢查,發現空鼓必須進行返工處理,完成部分做蓄水防滲漏試驗,确保防水施工質量。

内牆抹灰工程:一是控制牆面基層濕潤、挂鋼絲網處理;二是抹灰砂漿配合比控制;三是抹灰平整度和垂直度質量控制。

通過參建各方近半個月對裝修材料和機電設備選樣,目前已經基本确定裝修材料和機電設備的樣品和品牌。

\

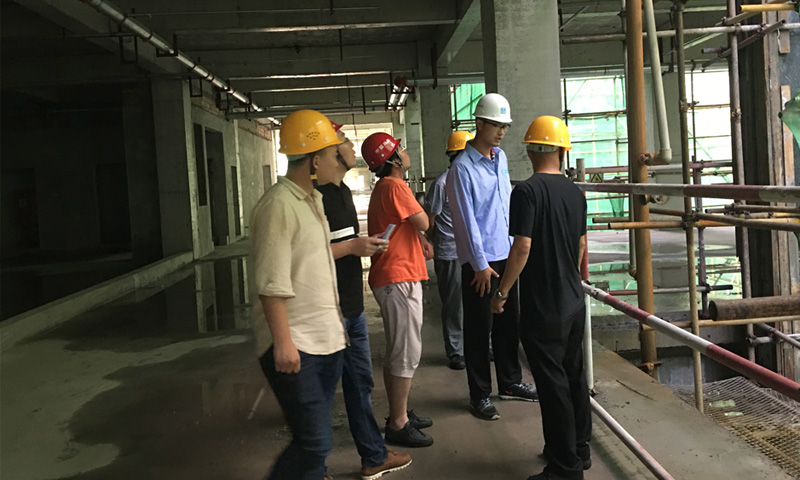

雙流區常委、副區長李健莅臨現場甄選裝修材料樣品

(二)安全文明施工管理

1、公司組織傳達學習了川國資委[2017]148、149、150、151和152号文和川投集發[2017]79号文件精神,要求公司員工和施工單位深刻吸取“6.24阿壩州茂縣疊溪鎮新磨村突發山體高位垮塌掩埋村莊”事故教訓,積極主動做好今年汛期項目安全隐患和地質災害排查整改工作,确保汛期工程安全,人員和财産安全。

2、公司組織傳達學習了川投集發[2017]80号文件,根據集團公司地質災害隐患排查工作實施方案要求,成立了2017年汛期安全生産及防汛減災工作檢查組,認真落實文件精神,積極開展汛期安全隐患排查,每天按時向集團安辦報送安全信息、防汛減災排查工作情況和隐患排查報表。

\

項目部召開防汛減災工作會

3、月初,公司和項目部按照地質災害隐患排查要求和要點,對在建項目地質災害隐患進行了排查。公司在建雙流醫院PPP項目地處雙流區新城區,地勢平坦,周圍排水設施,城市幹道等市政設施完善,該工程于2016年12月初已經完成主體結構施工,2017年3月已完成深基坑土方回填,裸露土體按照市揚塵辦要求全部覆蓋,工程現場目前沒有邊坡垮塌、地面塌陷、岩體崩塌、泥石流等地質災害隐患和地質災害安全風險。

4、根據集團公司轉發《四川省人民政府安全生産委員會關于集中開展安全生産大檢查工作的通知》的文件要求,項目公司督促監理單位組織參建單位開展對項目現場和施工單位進行安全大檢查。現場主要對地下室積水情況、臨電安全、安裝加工設備防護、建築物外架、物料提升機、臨邊洞口防護、工地圍牆、辦公和生活區臨建等安全情況進行安全隐患排查,對裸土覆蓋、揚塵治理、施工車輛清洗設施進行環保設施情況進行檢查,共檢查23項,排查安全隐患6條,環保隐患1條,監理已經下發整改通知,并督促完成整改。随後,檢查組還對項目部安全行為管理文件、安全文件和法規學習、員工安全培訓教育、特種機械設備維護檢查、特殊工種操作人員持證、防汛減災值班等進行了檢查,共抽查文件100餘份,總體情況較好。

\

開展安全大檢查活動

5、項目公司督促監理和施工單位學習川投集發[2017]85号文《四川省投資集團有限責任公司關于進一步加強環境保護工作的通知》,要求施工單位進一步加強環保管理工作,結合文件要求和工程開展環保管理的具體情況,認真查找環保管理中存在的問題,包括工作方案,制度建立,組織機構,環保管理職責,采取的環保措施,過程資料台賬記錄等,對不足的進行完善整改。

7月18日,項目公司對施工單位在項目建設過程中環境保護工作的開展情況進行了檢查。經查,項目部項目環保管理機構健全,目标明确,措施到位,資料基本齊全。為确保項目環保工作規範和有效,要求施工單位還需進一步加大揚塵治理和檔案資料的收集整理。

6、督促施工單位繼續持續開展安全風險辨識工作和特種機械設備安全隐患排查工作。

7、根據工程進度和現場施工環境變化情況,本月還重點進行了施工電梯和塔吊的運行維護巡檢、塔吊拆除、立面外架維護、地下室砌築和機電安裝高空作業、地下室及樓層通道照明、臨時用電情況、勞動防護用品使用等進行專項檢查或日常安全巡查,總體情況較好。對發現的違章作業行為進行了制止和處罰。

五、安全長周期記錄

截止2017年07月20日,安全施工568天。

川投集團網站群

四川省投資集團有限責任公司 四川川投能源股份有限公司 四川川投大健康産業集團有限責任公司 四川嘉陽集團有限責任公司 四川川投峨眉鐵合金(集團)有限責任公司 川投信息産業集團有限公司 四川川投田灣河開發有限責任公司 四川泸州川南發電有限責任公司 四川川投燃氣發電集團有限責任公司 四川川投售電有限責任公司 四川拓源售電有限公司 四川川投興川建設有限責任公司 四川川投佳友物業有限責任公司 四川川投國際網球中心開發有限責任公司 四川省房地産開發投資有限責任公司 華西牙科有限責任公司 天府大數據國際戰略與技術研究院 西昌川投大健康科技有限公司 四川牙谷建設管理有限公司
